WBS(Work Breakdown Structure)に設定するマイルストーンは、プロジェクトの節目ごとに進捗の合否を判定するための管理ポイントです。本記事では、タスクとの違いや設定するメリット、粒度や依存関係を踏まえた実務上のコツ、独立コンサルタントとして支援先のWBSをレビューする際に見るべき視点までを整理して解説します。
WBSにおけるマイルストーンとは?設定のコツ
WBSにおけるマイルストーンとは
WBSにおけるマイルストーンとは、成果物の完成やフェーズの切り替えなど、プロジェクトの節目を示す「作業時間を持たない管理ポイント」のことです。
マイルストーンそのものには作業時間がかからず、あらかじめ定めた完了条件を満たしているかどうかを確認する「チェックポイント」として機能します。WBSが「何をやるか」を分解して示す一覧だとすれば、マイルストーンは「どこまで進んだら次に進めるか」の線引きだと考えると整理しやすくなります。
タスクとマイルストーンの違い
タスクとマイルストーンの最大の違いは、作業時間の有無です。タスクは着手から完了までの期間と担当者を持つ「作業」であるのに対し、マイルストーンは瞬間的な「到達点」を表します。
項目 | タスク | マイルストーン |
|---|---|---|
性質 | 実行する作業そのもの | 節目となる到達点 |
所要期間 | 数時間〜数週間など幅を持つ | ゼロ(瞬間の判定ポイント) |
WBS上の表現 | 階層に配置された作業項目 | 特定タスクの完了時点に置くマーカー |
進捗の見方 | 完了率(%)で管理 | 「達成」か「未達成」かの二択で管理 |
この違いを混同すると、WBS上のすべての項目に均等な粒度でマイルストーンを置いてしまい、本来目立たせたい節目が埋もれてしまう原因になります。

プロジェクト管理での役割
プロジェクト管理においてマイルストーンは、WBSで洗い出した作業を束ね、意思決定や次工程への移行判断を行うための共通の合図として機能します。
経済産業省とIPA(情報処理推進機構)が策定したITスキル標準(ITSS)V3でも、プロジェクトマネジメントの知識項目として「スコープ計画」「スコープ定義」と並んで「WBS作成」が明示されており、WBSの整備そのものがプロジェクト責任者に求められる基礎スキルの一つとして位置づけられています(経済産業省・IPA「ITスキル標準V3」)。マイルストーンは、このWBSの中でも特に重要な区切りにだけ立てる印であり、WBS全体を管理しやすい単位に分割する役割を担います。
マイルストーンを設定するメリット
マイルストーンを設定する主なメリットは、進捗確認のタイミングが明確になることと、関係者間の認識合わせがしやすくなることの2点です。
進捗確認のタイミングを明確にできる
マイルストーンを置くと、いつ・何を基準に進捗を確認すればよいかが明確になり、確認作業が場当たり的にならずに済みます。
WBSのタスクを個別に追いかけるだけでは、プロジェクト全体としてどこまで進んでいるかを一目で把握しづらくなります。マイルストーンごとに「完了しているべき状態」をあらかじめ定義しておくことで、進捗会議のたびに個別タスクの消化率を積み上げて確認する必要がなくなり、遅延の兆候にも早い段階で気づきやすくなります。
関係者との認識合わせがしやすくなる
マイルストーンは、発注者・現場メンバー・協力会社など立場の異なる関係者が同じ言葉で進捗を語るための共通の基準点になります。
WBSの詳細なタスク一覧は現場の担当者にとっては重要でも、経営層や発注者にとっては情報量が多すぎることがあります。マイルストーンだけを抜き出して報告すれば、「要件定義が完了した」「結合テストに入った」といった節目を全員が同じ粒度で共有でき、報告のたびに前提条件をすり合わせ直す手間を減らせます。
マイルストーン設定のコツ
マイルストーン設定で押さえておきたいコツは、粒度と頻度を工程の規模に合わせて決めることと、依存関係のあるタスクの完了地点に正しく紐付けることの2点です。
粒度・頻度の決め方
マイルストーンの粒度は、多すぎれば形骸化し、少なすぎれば異常の発見が遅れるため、フェーズの切り替わりや大きな意思決定が必要な地点に絞って設定します。
IPA(情報処理推進機構)の「共通フレーム2013」でも、契約遂行上の節目は明確に定義した開始基準・完了基準に基づくことが望ましいとされており、マイルストーンを置く際は「その時点で何が完了していれば次に進めるか」という基準をセットで決めておくことが重要です(IPA「共通フレーム2013 第3部 共通フレームとガイダンス」1.1.1.13)。
たとえば、システム開発案件でマイルストーンを設定する場合、次のような一覧になります(架空の例です)。
フェーズ | マイルストーン名 | 目安時期 | 完了条件(判断基準) |
|---|---|---|---|
企画・要件定義 | 要件定義完了 | 開始から4週目 | 要件定義書がクライアント承認済み |
設計 | 基本設計完了 | 開始から8週目 | 基本設計書のレビュー指摘がゼロ件 |
開発・テスト | 結合テスト開始 | 開始から14週目 | 単体テストの合格率100% |
移行・リリース | 本番リリース | 開始から20週目 | 受け入れテストの合格判定を取得 |
この例のように、大きな工程が切り替わる地点にだけマイルストーンを置き、日々のタスク完了はWBSの進捗率で管理する、という役割分担にすると粒度が安定します。

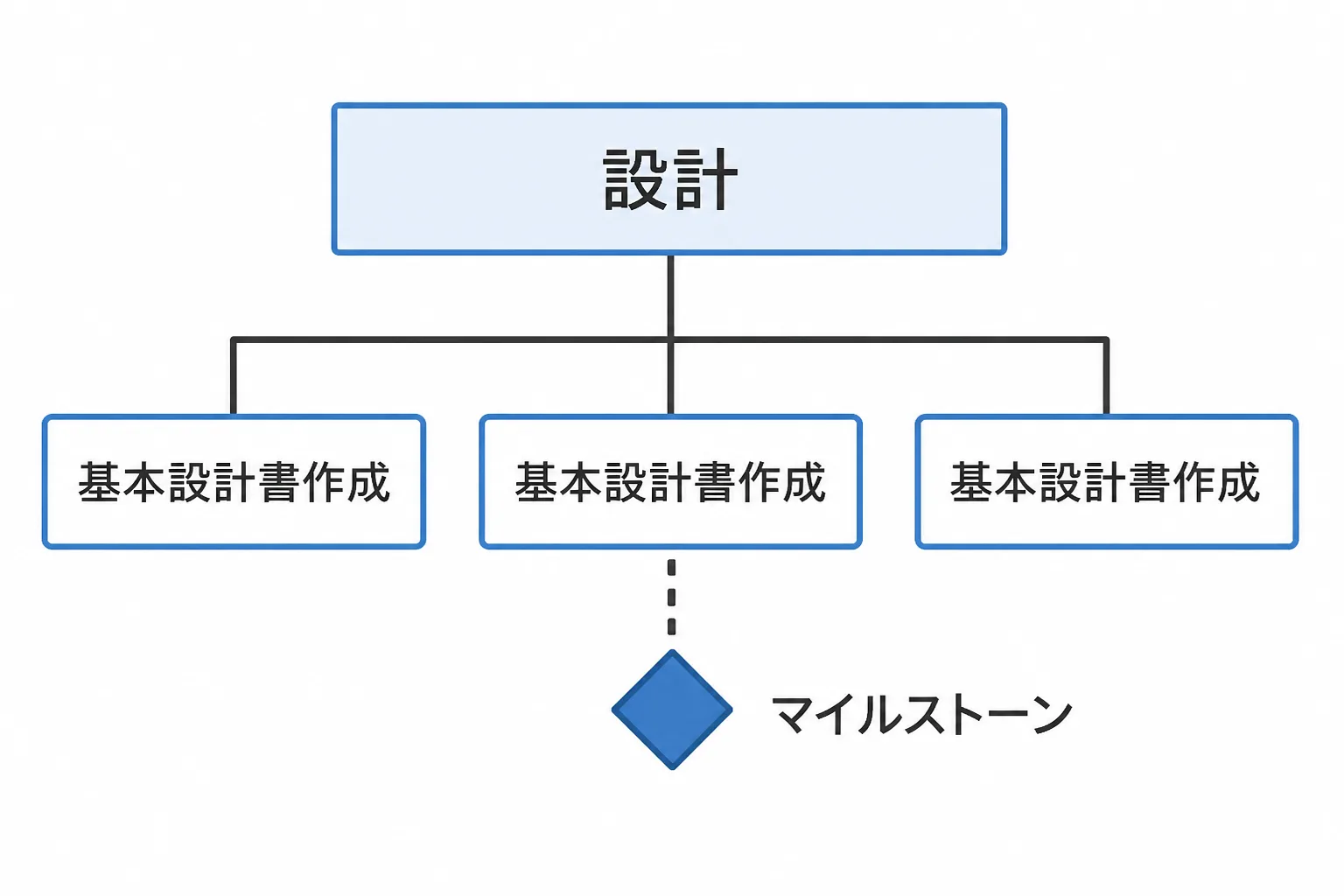

依存関係のあるタスクとの紐付け方

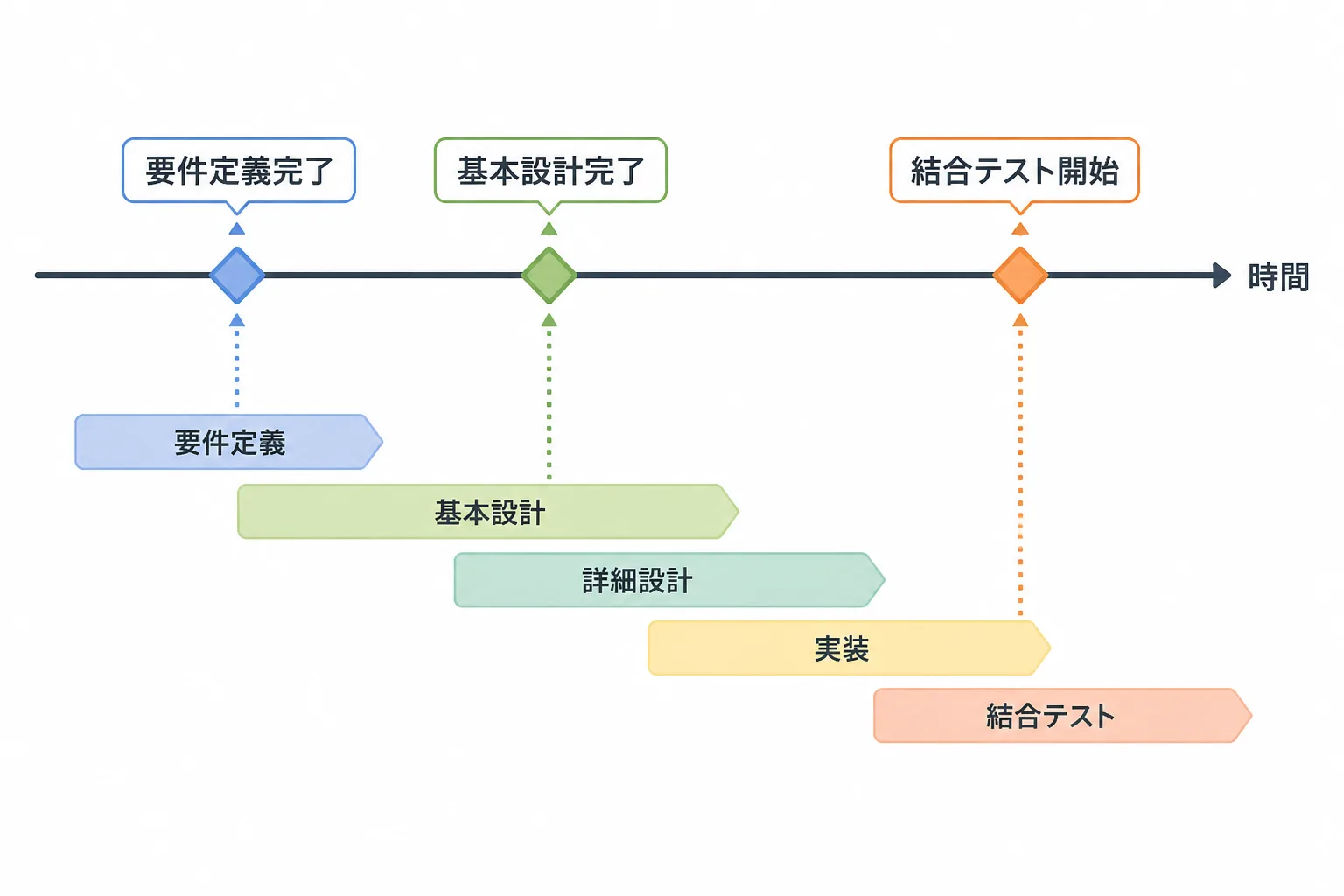

マイルストーンは、後続タスクが依存する先行タスクの完了地点に紐付けることで、遅延の影響範囲をすぐに把握できるようになります。
WBSの階層構造だけでは、タスク同士がどの順番で連動しているかまでは表現しきれません。実務では、マイルストーンを置いた地点をそのままガントチャートの区切り線として反映し、スケジュールに落とし込むことで、あるタスクの遅延がどのマイルストーンに影響するかを視覚的に追えるようになります。依存関係が複雑な工程ほど、マイルストーンを起点にスケジュールを引き直す運用が有効です。
独立コンサルタントとしての活かし方
独立コンサルタントにとってマイルストーン管理は、自分が担当する作業の進捗を示すだけでなく、支援先のプロジェクト全体の健全性を把握し、次の提案や契約更新につなげるための材料にもなります。
支援先のWBSレビュー時に見るべき視点
支援先のWBSをレビューする際は、マイルストーンの完了条件が具体的に定義されているか、依存関係のあるタスクとの紐付けに矛盾がないかを重点的に確認します。
コンサルタントの歩み編集部が独立コンサルタントの実務から得た知見では、支援先の既存WBSにマイルストーン欄はあっても、完了条件が「適宜」「都度判断」とだけ記載され、実質的に機能していないケースがしばしば見られます。あいまいな完了条件を具体化する提案は、プロジェクト管理の実務経験を可視化しやすく、次の案件相談や契約更新時の話材にもつながりやすいといえます。
こうした実務経験を客観的に示す手段として資格取得を検討する独立コンサルタントもいます。知名度や案件のスキルシート上での通りやすさという点では、PMP(Project Management Professional、PMI認定)が第一候補になりやすいとされていますが、単価を左右するのは資格の有無よりも、担当したプロジェクトの規模や工程の実務経験である点には注意が必要です。

まとめ
WBSにおけるマイルストーンは、タスクの完了地点に置く作業時間を持たない管理ポイントであり、進捗確認と関係者間の認識合わせを助ける役割を持ちます。
要点の整理
- マイルストーンは作業時間を持たない「到達点」であり、期間を持つタスクとは性質が異なる
- フェーズの切り替わりや意思決定が必要な地点に絞って設定すると、粒度が安定する
- 完了条件を具体的に定義し、依存関係のあるタスクの完了地点に紐付けることで遅延の影響範囲を把握しやすくなる
- 独立コンサルタントにとっては、支援先のマイルストーン運用を点検し具体化する提案が、実務経験の可視化につながる
WBSを作成する目的トピックへの導線
マイルストーンはWBSの一部として機能するものであり、WBS全体の目的や作成の流れを押さえておくと、どの工程にマイルストーンを置くべきかの判断がしやすくなります。WBSをまだ作成していない、あるいは既存のWBSを見直したい場合は、作成手順を確認するところから始めるとスムーズです。
出典・参考情報
- IPA(情報処理推進機構)「共通フレーム2013 第3部 共通フレームとガイダンス」(2026-09-16参照)
- 経済産業省・IPA「ITスキル標準 V3」(2026-09-16参照)
- 一般社団法人 PMI日本支部(2026-09-16参照)
本記事の内容は2026年9月16日時点の情報に基づきます。プロジェクトの体制や契約条件によって実務上の運用は異なるため、個別の判断が必要な場合は専門家にご相談ください。最終更新日: 2026年9月16日
