WBSは成果物と作業を洗い出す「分解の道具」、ガントチャートはその作業を時間軸に並べる「写像の道具」です。似た場面で使われるため同じものと思われがちですが、役割はまったく異なります。本記事では、両者の違いを5つの観点で整理したうえで、WBSから日程表へ落とし込む手順、使い分けの判断基準、実務でつまずきやすいポイント、コンサルタント・PMOがクライアントに説明する際の伝え方まで解説します。
WBSとガントチャートの違いと使い分け|プロジェクト計画での役割を整理する
WBSとガントチャートはそれぞれ何を表すものか
WBSはプロジェクトの成果物を作業単位まで分解する構成図で、ガントチャートはその作業を開始日・終了日・依存関係とともに時間軸へ並べた工程表です。
WBSが分解するもの(成果物と作業)
WBS(Work Breakdown Structure)は、プロジェクトが生み出す成果物を起点に、実行可能な作業単位まで階層的に分解した構成図です。
WBSの分解は、いきなり作業(タスク)を洗い出すところから始めません。まず「何を納品するか」という成果物から出発し、最上位に置いたプロジェクト全体の成果物を、中間成果物、さらに個々の作業(ワークパッケージ)へと段階的に分解していきます。プロジェクトマネジメントの国際的な知識体系であるPMBOKガイドでも、WBSは成果物指向で作成する技法として位置づけられており、タスクの列挙から始める工程表(ガントチャート)とは出発点が異なります。分解の具体的な進め方や記法は、別記事のWBSの作り方 完全ガイドで解説しています。

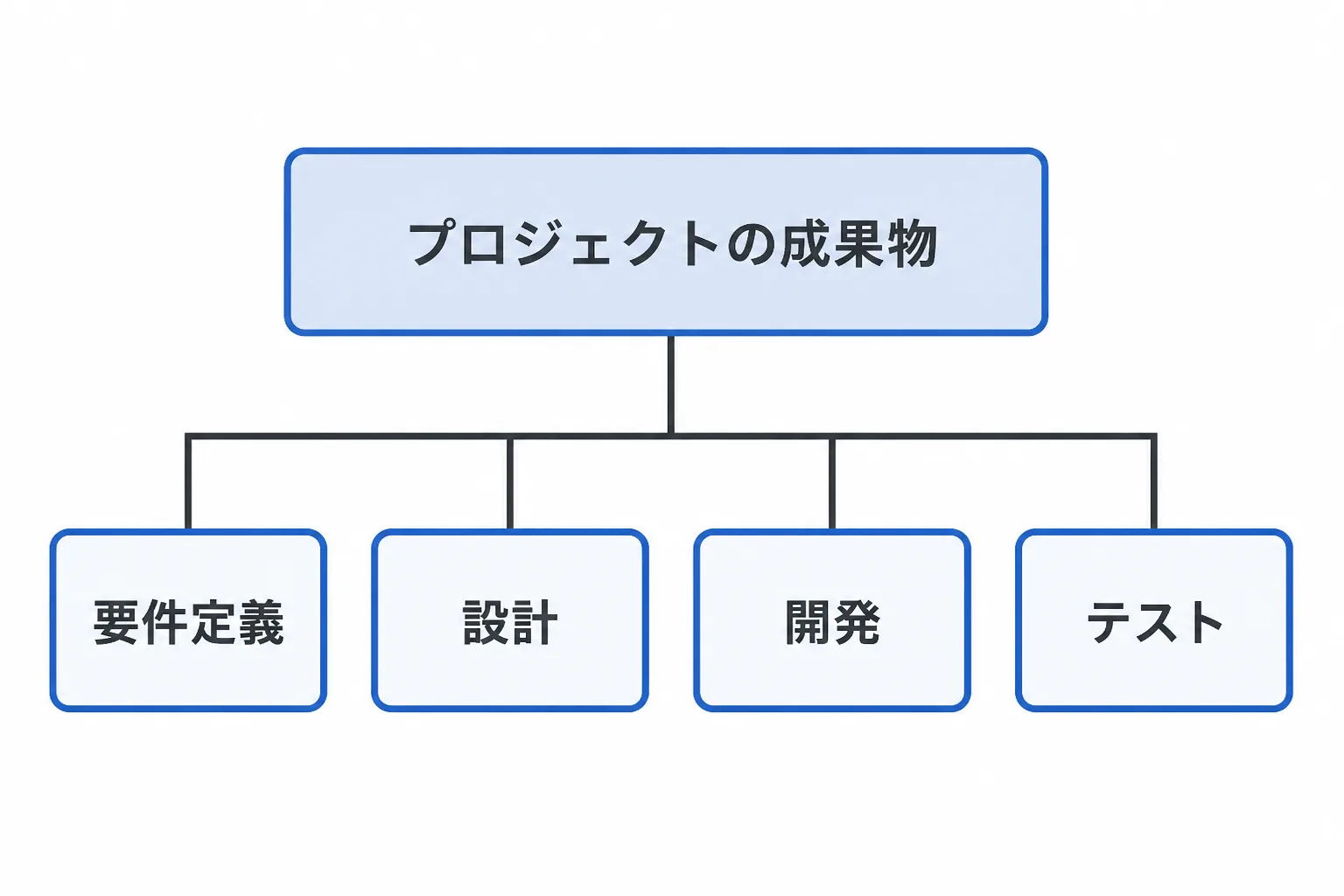

架空の例として、「基幹システム刷新プロジェクト」を4つの成果物に分解した簡易WBSを示します。
WBSコード | 成果物 | 作業例 |
|---|---|---|
1 | 要件定義書 | 現行業務ヒアリング、要件一覧の作成 |
2 | 設計書一式 | 基本設計、詳細設計、設計レビュー |
3 | 稼働システム | 開発、単体テスト、結合テスト |
4 | 移行完了報告書 | データ移行、受入テスト、切替判定 |

ガントチャートが表すもの(時間軸と依存関係)
ガントチャートは、WBSで洗い出した作業を横軸の時間軸に並べ、開始日・終了日・担当・依存関係を1枚の図で示す工程表です。
WBSが「何を・誰が」を整理する道具であるのに対し、ガントチャートは「いつ」を可視化する道具です。各作業を横棒(バー)で表し、バーの長さが所要日数、バーの位置が開始日・終了日を示します。たとえば「要件定義」という作業を4/1〜4/12の10日間のバーとして描くと、その長さと位置だけで期間が一目で伝わります。加えて、ある作業が終わらないと次の作業に着手できないといった依存関係を矢印でつなぐことで、プロジェクト全体の流れが一枚の図で把握できるようになります。作成手順の詳細は、別記事のガントチャートの作り方 完全ガイドで解説しています。
WBSとガントチャートの違いを5つの観点で整理する
WBSとガントチャートの違いは、目的・粒度・更新頻度・使う場面・関係者への見せ方という5つの観点で整理すると理解しやすくなります。
目的・粒度・更新頻度・使う場面・関係者への見せ方
この5つの観点で比較すると、WBSは「分解の一覧」、ガントチャートは「時間の地図」という役割の違いが明確になります。
観点 | WBS | ガントチャート |
|---|---|---|
目的 | 成果物と作業の抜け漏れを防ぐ | 作業の順序と期限を管理する |
粒度 | ワークパッケージ単位まで細かく分解する | 日程表示に必要な単位にまとめる |
更新頻度 | スコープ変更時に見直す(比較的低頻度) | 進捗に応じて週次・日次で更新する |
使う場面 | 計画初期のスコープ合意 | 進行中の進捗管理・報告 |
関係者への見せ方 | 詳細な一覧として提示する | 視覚的なタイムラインとして提示する |
混同すると計画がどう崩れるか
WBSとガントチャートを混同すると、作業の抜け漏れに気づかないまま日程だけが先行し、後工程で計画の破綻が表面化します。
WBSでの成果物分解を省略し、いきなりガントチャートから作り始めると、見た目には整った工程表ができあがります。しかし実際には「テスト工程に必要な環境準備」のような周辺作業が抜け落ちたまま日程が組まれ、着手段階になって初めて「誰も対応していない作業がある」ことが発覚するケースが少なくありません。逆にWBSだけを作り込んでガントチャートに落とし込まないと、各作業の前後関係や締切が関係者間で共有されず、担当者ごとに着手のタイミングがずれます。WBSは「何をやるか」の合意、ガントチャートは「いつ誰がやるか」の合意であり、どちらか一方だけでは計画としては未完成です。
WBSからガントチャートに落とすまでの手順
WBSからガントチャートへ落とし込む手順は、作業リストの作成、工数見積もりと担当割り当て、依存関係を踏まえた日程変換という3ステップで進めます。
成果物分解から作業リストを作る
最初のステップは、WBSで分解した成果物をワークパッケージ単位の作業リストに変換することです。
WBSの最下層(ワークパッケージ)は、それ以上分解せず1人または1つのチームが担当できる粒度にそろえるのが基本です。粒度が粗いまま次の工程に進むと、後述する見積もりの精度が落ちるため、この段階で作業リストの粒度をそろえておくことが重要です。
工数見積もりと担当割り当て
次に、作業リストの各項目に工数(人日・人時)を見積もり、担当者を割り当てます。
工数見積もりは、過去の類似プロジェクトの実績や担当者へのヒアリングをもとに行います。たとえば「要件ヒアリング」という作業に5人日、「要件一覧の作成」に3人日というように作業単位で数値を割り当てます。担当者が決まっていない作業が残っていると、後の日程変換で誰の稼働で計算すればよいか判断できなくなるため、割り当てはガントチャート化の前に済ませておきます。表計算だけでなく専用のプロジェクト管理ツールで一元化するケースも増えており、選び方は別記事のフリーランスコンサルタント向けプロジェクト管理ツール比較で整理しています。
依存関係を引いて日程に変換する
最後に、作業間の依存関係(前工程が終わらないと着手できない関係)を明確にし、開始日・終了日を計算してガントチャートに変換します。

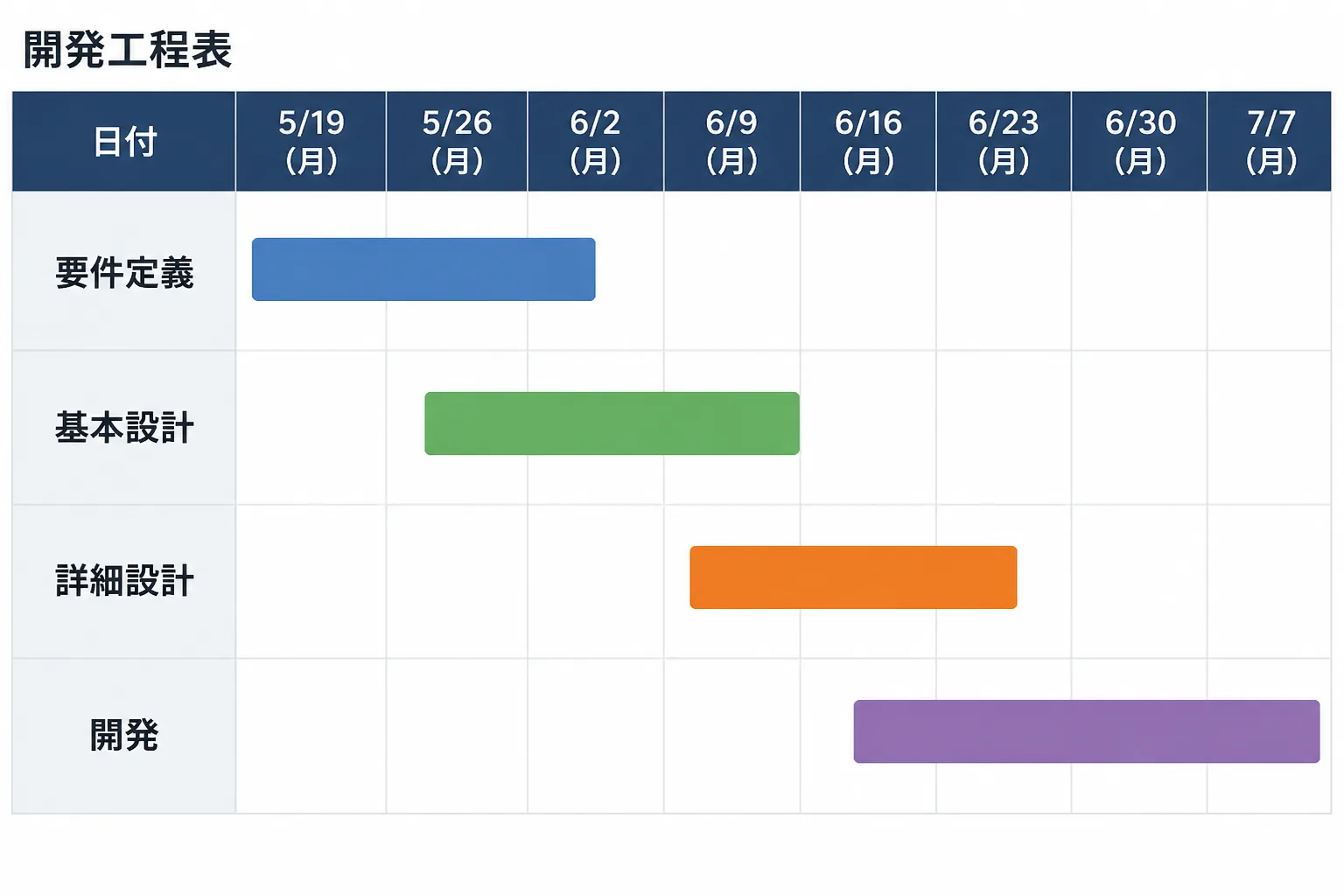

依存関係の基本形は「前の作業が終わってから次の作業を始める」という終了→開始の関係です。この依存関係と各作業の工数をもとに稼働日を積み上げると、次のような日程イメージができあがります。
作業 | 開始日 | 終了日 | 所要日数 | 依存関係 |
|---|---|---|---|---|
要件定義 | 4/1 | 4/12 | 10日 | なし |
基本設計 | 4/13 | 4/26 | 10日 | 要件定義の完了後 |
詳細設計 | 4/27 | 5/10 | 10日 | 基本設計の完了後 |
開発 | 5/11 | 6/7 | 20日 | 詳細設計の完了後 |

使い分けの判断基準
WBSとガントチャートの使い分けは、プロジェクトの規模・関係者の数・スケジュールへの依存度で判断します。
WBSだけで足りるケース
参加者が少なく期間も短い小規模なプロジェクトでは、WBSによる作業一覧の整理だけで管理できる場合があります。
1〜2週間で完結する社内向けの簡易調査や、担当者1人で完結する成果物作成のようなプロジェクトでは、作業の抜け漏れを防ぐWBSさえ整理できていれば、日程を厳密に管理するガントチャートまでは不要なケースが多くあります。関係者が少なく、口頭やチャットでの進捗共有で足りる規模感が目安です。
ガントチャートまで作るべきケース
関係者が複数部門にまたがる、または期間が1か月を超えるプロジェクトでは、ガントチャートによる日程共有が欠かせません。
作業の数が増え、担当者や部門が複数にまたがると、口頭やチャットだけでは「誰が・いつまでに・何をするか」を関係者全員が正確に把握できなくなります。とくに外部ベンダーやクライアント企業を含む体制では、進捗報告のたびに共通のタイムラインを示せるガントチャートが必要になります。
どちらも不要で別の管理方法が向くケース
日々発生する定型業務や優先順位が頻繁に変わる運用フェーズの仕事には、WBS・ガントチャートよりタスク管理ツールのカンバン形式が向いています。
WBSとガントチャートは、始まりと終わりが決まった「プロジェクト」を管理するための道具です。一方、日々の問い合わせ対応や継続的な運用保守のように、期限より優先順位の入れ替えが重要な業務では、細かく分解しても更新が追いつかず形骸化しやすくなります。こうした業務には、タスクの状態を「未着手・対応中・完了」と動かしていくカンバン形式の管理が実務に合います。
実務でつまずきやすいポイント
実務でつまずきやすいのは、分解の粒度がそろわないことと、作成したガントチャートが更新されず形骸化することの2点です。
粒度をそろえないまま分解してしまう
WBSの粒度がそろっていないと、工数見積もりの精度がばらつき、ガントチャートの日程そのものが不正確になります。
同じ階層に「設計」のような数週間単位の作業と「レビュー資料の印刷」のような数十分の作業が混在していると、見積もりの基準がそろわず、日程全体の信頼性が下がります。粒度をそろえる目安は「1つの作業が1人日から数人日程度で完了する単位まで分解されているか」です。フリーランスとしてPMO業務を担い始めたばかりの時期は、この粒度感の調整に苦労しやすいポイントでもあります。独立初期の実務の進め方は、別記事のコンサルタント独立1年目の案件獲得ロードマップでも触れています。

更新されないガントチャートが形骸化する
ガントチャートは作成した時点の計画に過ぎず、進捗に合わせて更新し続けなければ、実態と乖離した形だけの資料になります。
初期に作ったガントチャートを一度も更新せず会議資料として使い続けると、実際の進捗とのズレが大きくなり、誰も参照しなくなります。更新の目安は、進捗確認の頻度に合わせて週次、変化が大きいプロジェクトでは日次です。更新担当者とタイミングをあらかじめ決めておくことが、形骸化を防ぐ実務上のポイントです。
コンサルタント・PMOがクライアントに説明するときの伝え方
クライアントへの説明では、経営層には全体像を示す粗い粒度のガントチャート、現場担当者には詳細なWBSと日程表を使い分けるのが基本です。
経営層向けと現場向けで見せる粒度を変える
経営層には主要マイルストーンだけを示した粗い粒度のガントチャートを、現場担当者には作業単位まで分解したWBSと詳細な日程表を提示します。
経営層に細かい作業単位のWBSをそのまま見せると、情報量が多すぎて「結局いつ終わるのか」が伝わりにくくなります。経営層への説明では、主要な成果物の完了時期(マイルストーン)だけに絞ったガントチャートを使い、詳細な作業の進め方は現場向けの資料に切り分けるのが実務的です。この使い分けができるかどうかは、コンサルタント・PMOとしての説明力を測る基準にもなります。
よくある質問
Q. WBSとガントチャート、どちらを先に作ればよいですか。
WBSを先に作ります。ガントチャートは作業の一覧が前提になるため、成果物と作業を洗い出すWBSが完成してから、依存関係と日程を加えてガントチャートに変換する順序が基本です。
Q. WBSの粒度はどこまで細かくすればよいですか。
1つの作業が1人日から数人日程度で完了する単位を目安にします。それより細かく分解すると管理の手間が増え、粗すぎると見積もりの精度が下がります。
Q. フリーランスのPM・PMOがWBSやガントチャートの説明力を高めるために資格は必要ですか。
必須ではありませんが、知名度の面ではPMP(Project Management Professional)が第一候補とされ、クライアント企業の人事・調達担当者にも名前が通りやすく、スキルシート上での説明コストが低いのが理由です。ただし単価を決めるのは資格の有無より実務経験である点も併せて押さえておく必要があります。国内では経済産業省所管の独立行政法人情報処理推進機構(IPA)の情報処理技術者試験にもプロジェクトマネージャ試験があり、プロジェクト計画やマネジメント業務を担う人材像が示されています(IPA公式サイト、2026年7月更新の情報に基づく)。
Q. 案件によってWBSやガントチャートに求められる粒度は変わりますか。
変わります。案件の規模や発注元の管理体制によって求められるドキュメントの粒度は大きく異なります。自分の得意領域に強いエージェントを事前に確認しておくと、案件ごとの粒度感をすり合わせやすくなります。エージェントの比較は別記事のフリーランスコンサルタント向けエージェント完全比較で整理しています。
