WBSとは?プロジェクト管理の基本をわかりやすく解説

WBSとは?プロジェクト管理の基本をわかりやすく解説

WBS(Work Breakdown Structure)とは、プロジェクト全体の作業を階層的に分解し、抜け漏れなく管理するための手法です。「wbsとは わかりやすく」で調べている方に向けて、この記事ではWBSの定義や重要とされる背景、基本的な構成要素と進め方、取り組む際の注意点、そして独立コンサルタントがWBS設計にどう関わるのかまでを整理して解説します。

WBSとは何か

定義と基本的な考え方

WBSとは、プロジェクトの成果物や作業を階層構造で分解し、管理可能な単位に整理する手法のことです。

プロジェクトマネジメントの分野で広く参照されている知識体系「PMBOK」でも、WBSはスコープ(作業範囲)を管理するための代表的な手法として位置づけられています。考え方自体はシンプルで、プロジェクト全体という大きな塊はそのままでは扱いにくいため、まず主要な成果物や工程の単位に分け、さらにその中を実際に着手できる粒度のタスクまで分解していきます。多くの場合、階層は2〜4段階程度に収まり、最下層のタスクには担当者・期間・完了基準を割り当てて進捗管理の単位とします。

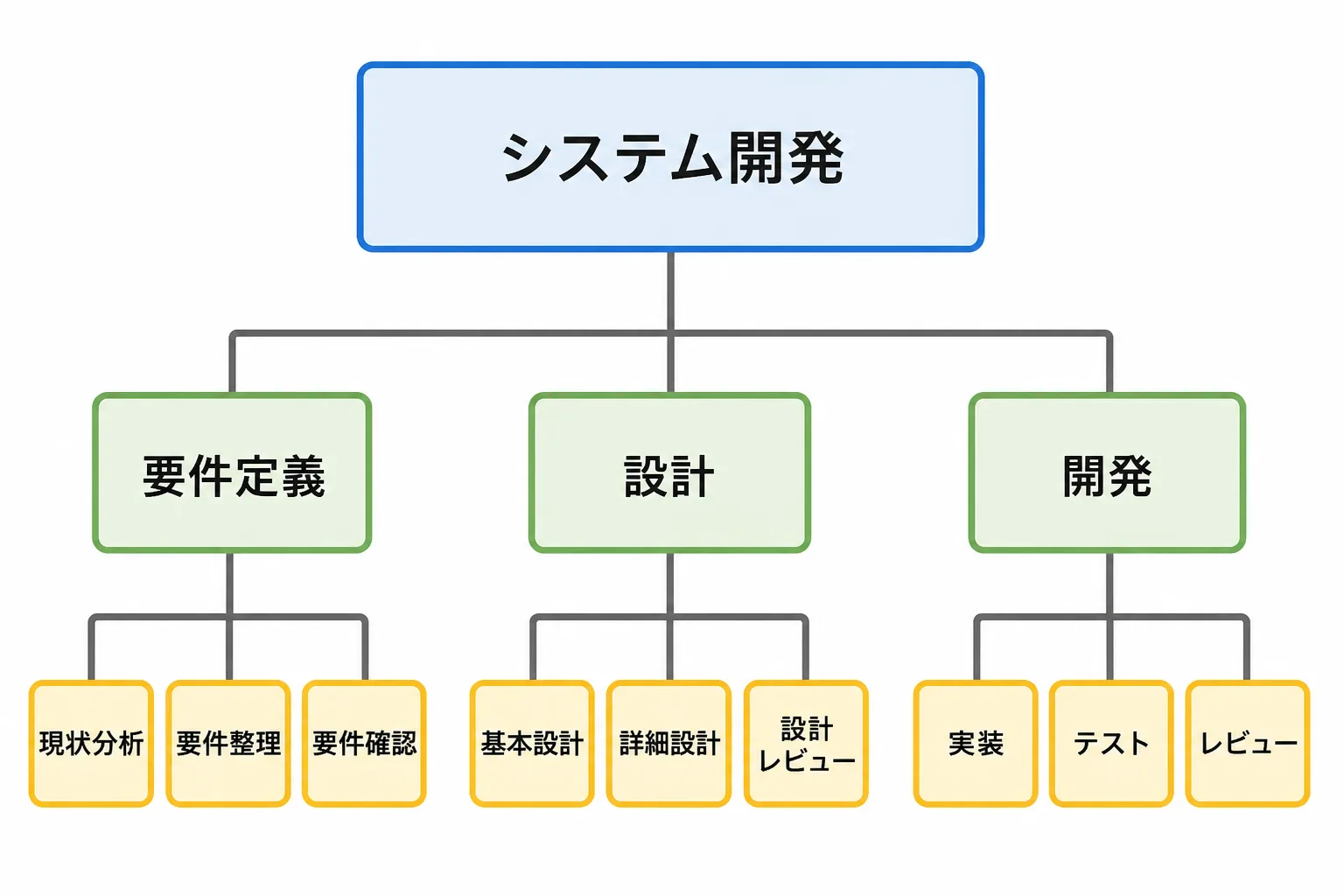

プロジェクトの成果物を3階層に分解したWBSの階層構造イメージ

混同されやすい用語との違い

WBSと混同されやすいのが、作業の日程や順序を示す「ガントチャート」です。WBSはあくまで「何を、どこまで分解して管理するか」という作業範囲の整理であり、いつ着手していつ終えるかという時間軸の情報は含みません。

WBSで洗い出したタスクに担当者・開始日・終了日を割り当ててスケジュールに落とし込むことで、はじめてガントチャートのような時系列の管理表になります。両者の役割の違いをより詳しく整理した記事もあわせてご覧ください。

WBSが重要とされる背景

ビジネス上の課題との関係

WBSが重要とされる背景には、プロジェクトの作業範囲があいまいなまま進み、対象範囲が際限なく広がる「スコープクリープ」や、進捗の実態が見えにくくなる遅延が起きやすいという課題があります。

IPA(独立行政法人情報処理推進機構)が運営する応用情報技術者試験の試験要綱でも、プロジェクトメンバーに期待する技術水準として「プロジェクトマネージャ(リーダー)の下でスコープ、予算、工程、品質などの管理ができる」ことが明記されており(IPA応用情報技術者試験 試験要綱、2026年9月参照)、作業範囲を分解して管理する力はIT分野の実務スキルとして国家試験レベルでも位置づけられています。WBSは、このスコープ管理を具体的な作業単位に落とし込むための手法という位置づけです。

近年の注目度の変化

近年、WBSを含むプロジェクトマネジメントの基礎知識への関心は、DX推進の広がりとともに高まっていると考えられます。

IPAは2022年5月23日、プロジェクトマネージャ試験の出題範囲・シラバスを改訂すると発表しました(2022年10月試験から適用)。改訂の理由として「組織におけるDX推進の拡大」や「プロジェクトを取り巻く環境変化(不確実性、複雑性等)に柔軟に対応し、ステークホルダの期待に迅速に応えることが一層求められている」ことが挙げられています(IPA公式発表、2022年5月23日付)。プロジェクトの前提が変わりやすくなっている分、最初に作業範囲を整理しておくWBSの役割は相対的に大きくなっていると考えられます。

WBSの基本的な構成要素・進め方

主要な要素の整理

WBSは、成果物・作業(タスク)・担当・期間・完了基準という要素の組み合わせで構成されます。

  • 成果物: プロジェクトが完了時点で生み出すべきアウトプット(仕様書、システム、報告書など)
  • 作業(タスク): 成果物を作るために必要な具体的な作業単位
  • 担当: そのタスクの実行責任者
  • 期間: タスクに割り当てる作業期間の目安
  • 完了基準: そのタスクが完了したと判断するための基準

下の表は、架空のシステム開発プロジェクトを例にしたWBSの階層構造のイメージです。実際の階層構成はプロジェクトの規模によって増減しますが、大分類から中分類、作業例へと分解していくイメージをつかむ参考にしてください。

大分類(フェーズ)

中分類

作業例

要件定義

現行業務の把握

現行業務ヒアリング、業務フロー図の作成

要件定義

要件定義書の作成

機能要件・非機能要件の整理、要件レビュー

設計

外部設計

画面設計、帳票設計

設計

内部設計

データベース設計、処理方式設計

開発

実装・単体テスト

プログラム実装、単体テスト仕様書作成・実施

テスト

結合・受入テスト

結合テスト実施、ユーザー受入テストの調整

リリース

本番移行

移行手順書作成、本番切り替え、稼働後サポート

実務での典型的な流れ

実務でのWBS作成は、成果物の洗い出し、作業への分解、担当・期間の割り当て、レビューという流れで進めるのが一般的です。

階層分解の際は、プロジェクトのスコープ全体をタスクにもれなく反映させるという考え方を意識しておくと、後の工程で「この作業を誰も担当していなかった」という抜け漏れに気づきにくいという事態を避けやすくなります。分解が終わったら関係者を交えたレビューを行い、粒度の粗いタスクや重複しているタスクがないかを確認します。より詳しい作成手順を知りたい方は作成手順を確認するも参考にしてください。

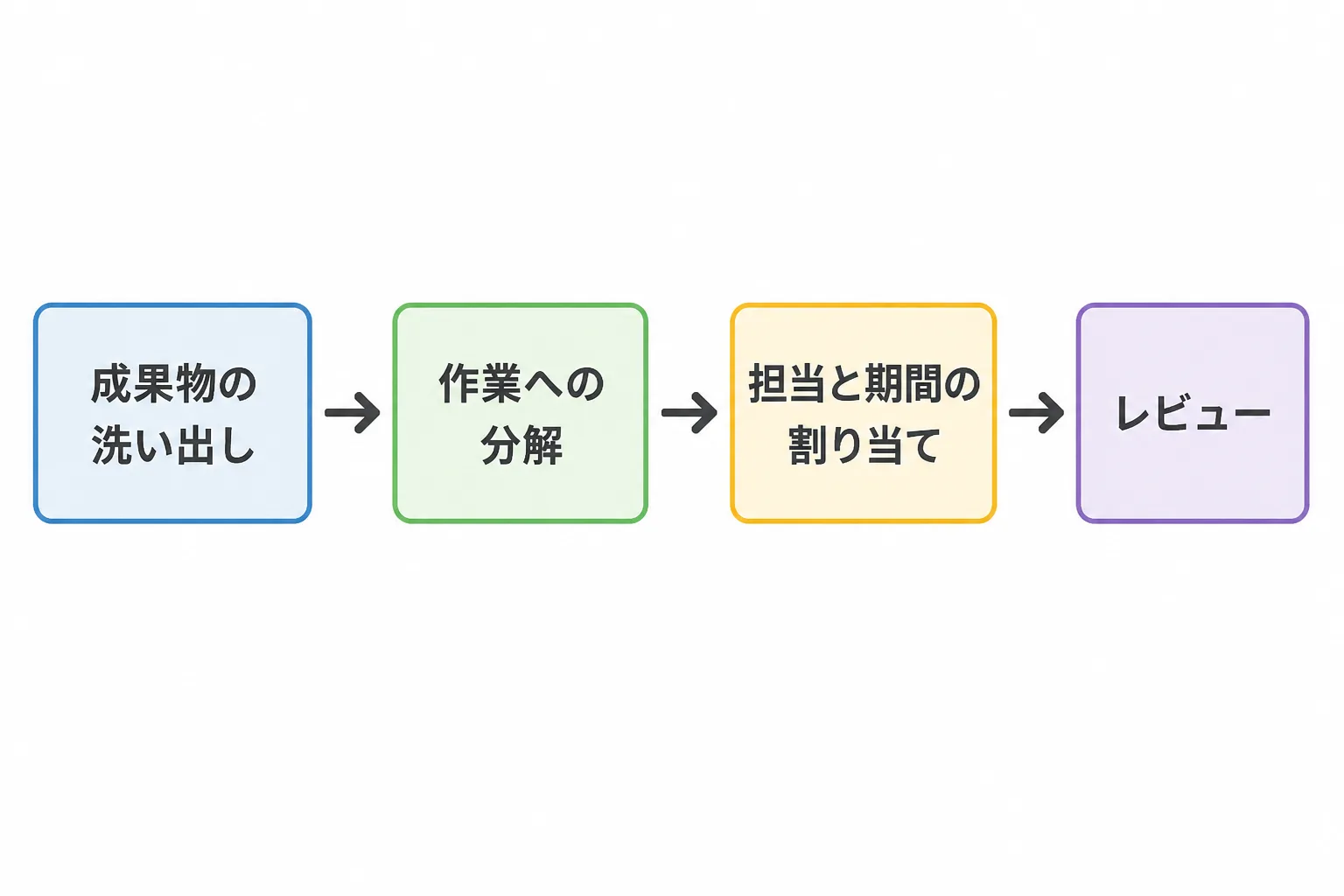

WBS作成から実務に落とし込むまでの4ステップを示すプロセス図

WBSに取り組む際の注意点

よくある失敗パターン

WBSでよくある失敗は、タスクの粒度がメンバーごとにばらつくことと、進捗管理が「着手した/していない」の二択に陥ってしまうことです。

粒度がそろっていないと、あるタスクは半日で終わる作業なのに、別のタスクは2週間かかる作業のまま並んでいる、といった状態になり、全体の進捗率を正しく把握しにくくなります。また、進捗を「着手済み/未着手」だけで管理すると、実際には7割程度しか終わっていない作業を「進行中」の一言でまとめてしまい、遅延の兆候に気づくタイミングが遅れることがあります。

失敗を避けるための工夫

こうした失敗を避けるには、タスクの粒度をそろえるルール(例: 1タスクあたり数日から1週間程度で完了する単位に分解する)をあらかじめ決めておくことと、進捗を成果物の完成度で測る基準を用意しておくことが有効です。

例えば「要件定義書のドラフトが完成した時点で50%、レビュー指摘の反映が終わった時点で100%」のように、タスクごとに進捗の目安を数値で定義しておくと、担当者による感覚のばらつきを抑えやすくなります。

独立コンサルタントがWBSにどう関わるか

支援先で求められる役割

独立系コンサルタントがPMO(プロジェクトマネジメントオフィス)支援などでWBS設計に関わる場合、社内の立場上言い出しにくいタスク粒度の調整や、複数部門をまたぐ作業の依存関係の整理といった役割を任されることが多くあります。

PMOフリーランスの月額単価は80〜150万円が標準的なレンジとされ、進行管理中心の役割よりもマネジメント・リード寄りの役割を担うほど単価レンジが上がる傾向があります(ドメイン知識ベース「PMOフリーランスの月額単価相場と役割別レンジ」、コンサルGO「PMOの仕事内容と単価相場」2026年4月時点)。WBS設計は進行管理業務の一部にとどまらず、関係部署間の合意形成を主導する場面につながりやすいため、単価レンジの上振れにも関わりやすい業務だといえます。

実務での関わり方の実例

実務では、WBS設計そのものの精度よりも、WBSを軸にした関係部署間の合意形成をどれだけ円滑に進められるかが評価に直結する場面が目立ちます。

コンサルタントの歩み編集部が独立コンサルタントへのヒアリングを通じて確認した範囲では、当初のWBS案を持ち込んだうえで各部門の担当者から「この作業はうちの範囲ではない」といった認識のズレを引き出し、その場で粒度や担当を調整していくファシリテーションの巧拙が、支援先からの評価を左右するとの声が多く聞かれました。あわせて、WBS設計を含むPMO案件では、クライアント側の調達担当者への説明のしやすさから、資格としてはPMP(Project Management Professional)が案件要件として挙げられる場面が比較的多いとされています(ドメイン知識ベース「PM/PMO関連資格の推奨順」)。ただし単価を左右するのは資格の有無よりも、担当したプロジェクトの規模や工程の実務経験である点もあわせて踏まえておくとよいでしょう。

PMO支援の現場でノートパソコンと資料を広げて作業を進めている様子

まとめ

要点の整理

WBSとは、プロジェクト全体の作業を階層的に分解し、管理可能な単位に整理する手法です。最後に本記事の要点を整理します。

  1. WBSは作業範囲(スコープ)を分解して管理する手法であり、日程を示すガントチャートとは役割が異なる
  2. 作業範囲があいまいなまま進むことによるスコープクリープや遅延を防ぐ手段として位置づけられている
  3. 成果物の洗い出し、作業への分解、担当・期間の割り当て、レビューという流れで作成するのが一般的
  4. タスクの粒度をそろえ、進捗を完成度で測る基準を用意しておくと運用上の失敗を避けやすい
  5. 独立コンサルタントの支援場面では、WBS設計そのものより関係部署間の合意形成を主導する役割が重視されやすい

次に読むべき関連トピック

WBSの理解を深めたい方は、具体的な作成手順やガントチャートとの使い分けを扱った記事もあわせて確認しておくと、実務での活用イメージがつかみやすくなります。

出典・参考情報

  1. IPA(独立行政法人情報処理推進機構)応用情報技術者試験 試験要綱(2026-09-16参照)
  2. IPA(独立行政法人情報処理推進機構)プロジェクトマネージャ試験(PM)の関連ドキュメントの一部改訂について(2026-09-16参照)
  3. コンサルGO「PMOの仕事内容と単価相場」(2026-09-16参照)
  4. 一般社団法人 PMI日本支部(2026-09-16参照)

本記事の内容は2026年9月16日時点の情報に基づきます。制度・試験内容は変更される場合があるため、最新情報は各公式サイトでご確認ください。

Powered by Proconnect
PMO・DX・SAP系コンサルタント案件を無料で探してみる

スキルシートを登録するだけ。専任エージェントが最適な案件を無料でご提案します。

無料でコンサルタント案件を探す
コンサルタントの歩み 編集部

Work-Xが運営するフリーランスコンサルタント向け情報メディア。PMO・BPR・DX・SAP領域の実務情報を発信しています。 運営者情報はこちら。
