システム開発のリスク管理とは、問題が起きてから対処するのではなく、起きる前の兆候を拾って手を打つ仕組みを作ることです。本記事では、システム開発で起こりやすいリスクの種類、洗い出しと優先順位付けの手順、フェーズ別の典型リスクと対策、リスクを共有し続ける運用、そしてリスク管理をPMOやコンサルタントに任せるときの境界を、実務目線で整理します。発注者側でプロジェクトを見る立場の方も、支援側として入る立場の方も、現場で使える判断軸として読み進めてください。
システム開発のリスクと管理の進め方|PMOが見るべき兆候
システム開発で起こりやすいリスクの種類
システム開発で起こりやすいリスクは、要件の変更・膨張と外部委託先の品質・納期の2つに大きく集約され、どちらも契約と体制の段階から備えられます。
システム開発のリスクは、技術的な難しさそのものよりも、人と合意の問題として現れることが多いものです。プロジェクトマネージャ試験を実施するIPA(独立行政法人情報処理推進機構)は、試験の対象者像として「将来見込まれるリスクや不確かさに対して、メンバーの多様な考えを活用して早期に対応し、変化に適応する」ことを掲げています。リスクを個人の勘に頼らず、チームの視点で早期に見つけて対応する姿勢が、プロジェクトマネジメントの前提として求められていることがわかります。
要件の変更・膨張
要件の変更・膨張とは、開発が進むにつれて機能の追加や仕様の修正が積み上がり、当初の工数と納期に収まらなくなるリスクです。
要件変更そのものは避けられないもので、悪いのは変更が管理されないまま積み上がる状態です。たとえば画面項目を1つ足す依頼が、帳票の出力項目、データベースの項目、テスト項目の3か所に波及することがあります。依頼する側は小さな変更のつもりでも、開発側では複数の成果物の修正と再テストが必要になるため、工数への跳ね返りが見えにくくなります。変更依頼を受けたら、影響範囲と追加工数を示したうえで採否を決める手続きを最初に決めておくことが、膨張を抑える基本の対策です。
外部委託先の品質・納期
外部委託先の品質・納期のリスクとは、委託先の人員計画や技術力の見込み違いによって、成果物の品質や納品時期が計画から外れる状態を指します。
委託先の遅れは、納期の直前になって初めて報告されることが少なくありません。原因は、進捗が「ほぼ完了」「順調です」といった言葉だけで報告され、完了の定義が共有されていないことにあります。対策としては、週次で成果物単位の完了状況を確認し、完了基準をレビューやテスト結果の有無といった客観的な条件で決めておく進め方が有効です。再委託が入る場合は、再委託先の体制や担当者の変更も報告対象に含めておくと、見えないリスクを減らせます。委託の範囲や契約形態の考え方はシステム開発の工程と進め方の基本もあわせて参照してください。
リスクの洗い出しと優先順位付けの手順
リスクの洗い出しは、全員で思いつく限り出してから、発生確率と影響度の2軸で整理し、早期警戒指標を決める3段階で進めると抜けと偏りを抑えられます。
洗い出しの場には、開発側・業務側・運用側など立場の異なる関係者を集めます。同じ立場の人だけで集まると見える範囲が似通い、委託先との受け渡しや運用への引き継ぎといった境界のリスクが抜け落ちやすいためです。出てきたリスクは、「原因」「起きたときの結果」「影響を受ける成果物」の3点セットで書き出すと、あとで対策を考える際に迷いません。

発生確率と影響度で整理
発生確率と影響度を、それぞれ低・中・高の3段階で評価して掛け合わせると、先に手を打つべきリスクの順番が決まります。

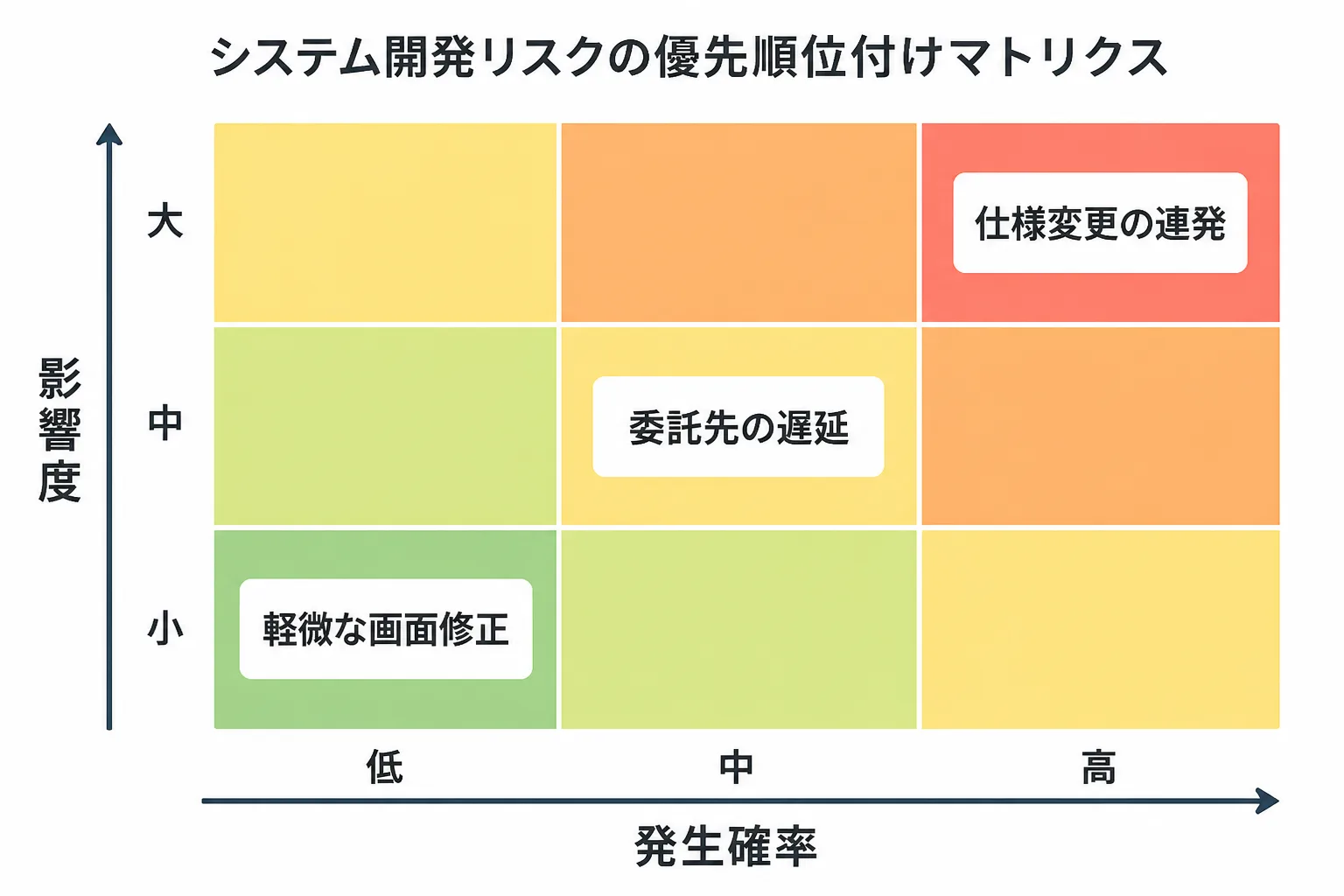

3段階にしておく理由は、細かい数値を付けても根拠が弱く、議論が評価点の言い争いになりやすいためです。右上に入る「確率も影響も高い」リスクには担当者と期限を付けた対策を、左下に入る軽微なものは様子見とする、というように扱いを分けます。次の表は、架空のプロジェクトを想定した洗い出しの記載例です。
リスク | 発生確率 | 影響度 | 扱い |
|---|---|---|---|
仕様変更の連発(業務部門からの追加要望) | 高 | 大 | 変更管理のルール化と担当者の指名 |
委託先の主要メンバーの交代 | 中 | 大 | 交代時の引き継ぎ期間を契約書に明記 |
既存システムとのデータ連携仕様の不明確さ | 中 | 大 | 連携先の担当者を早期に会議体へ参加させる |
軽微な画面表示の修正 | 高 | 小 | まとめて月次で対応 |
早期警戒指標の設定
早期警戒指標とは、リスクが現実になる前に変化として現れる数値や状態のことで、閾値を決めておくと判断が早まります。
たとえば要件の膨張には「変更依頼の件数が2週続けて増えている」、委託先の遅延には「成果物レビューの指摘が前回より増えている」といった指標が使えます。重要なのは、指標を決めたうえで「どの値を超えたら誰に報告するか」まで先に決めておくことです。指標だけがあっても、閾値と報告先が曖昧だと、兆候が見えていても動けないままになります。進捗の測り方そのものはWBSの粒度に左右されるため、作業の分解方法はWBSの作り方・作成手順で確認しておくと、指標設計もしやすくなります。
フェーズ別の典型リスクと対策

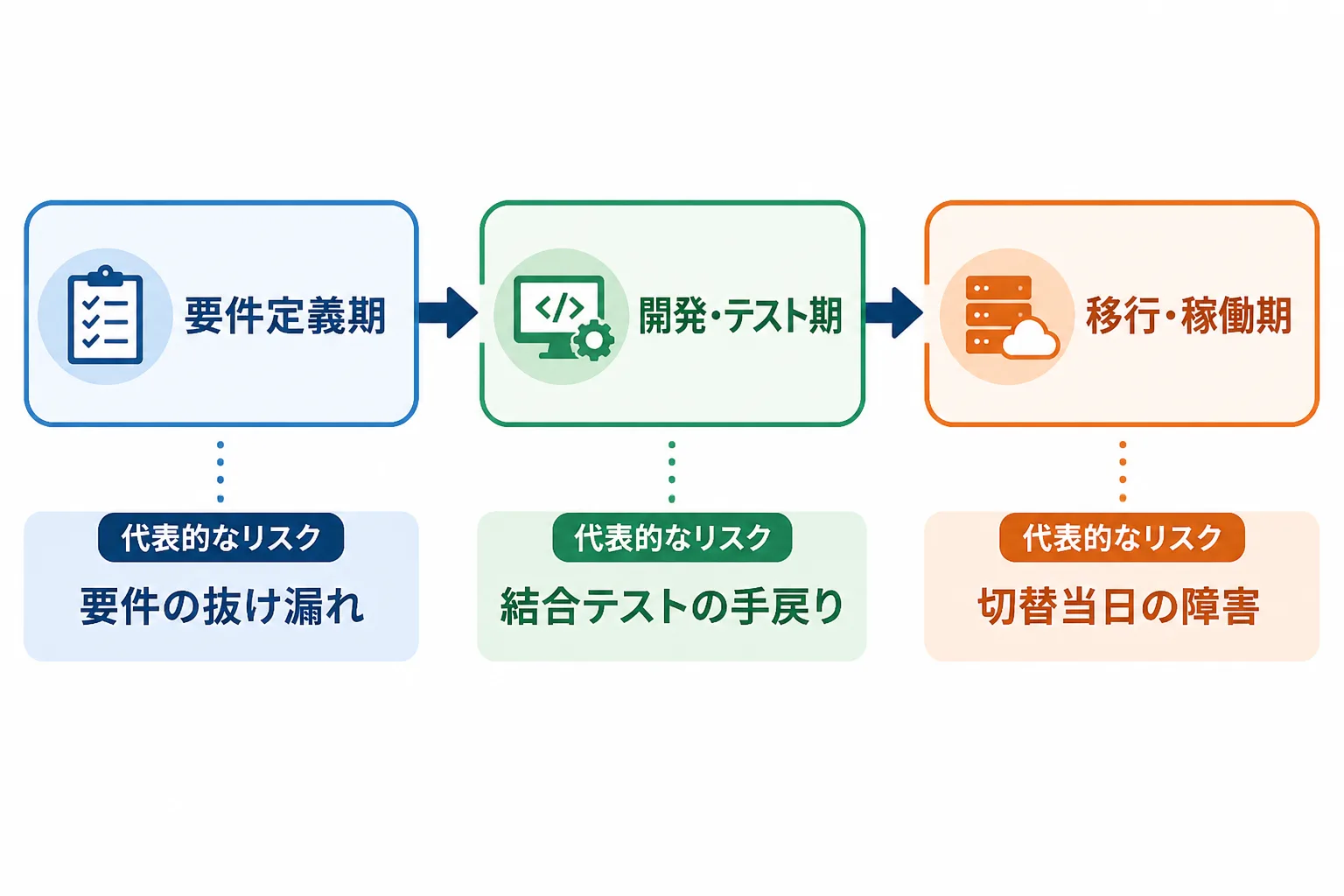

システム開発のリスクはフェーズごとに性質が変わり、要件定義期は抜け漏れ、開発・テスト期は手戻り、移行・稼働期は切替時の障害に重心が移ります。
全フェーズで同じ観点のチェックリストを回すと、その時期に効く対策が埋もれてしまいます。フェーズごとに重点リスクを決めて確認する方が、限られた時間でも効果が出ます。

要件定義期
要件定義期の中心的なリスクは、業務の例外や関係部門の要望が洗い出せていないまま設計に進んでしまうことです。
この時期の抜け漏れは、あとの工程ほど修正費用が膨らむ性質があります。対策としては、業務部門へのヒアリングで通常の流れだけでなく例外処理(返品、訂正、締め後の修正など)を必ず聞き出すこと、要件の優先順位を「必須」「あると望ましい」「今回は見送り」に分けて合意を残すことが挙げられます。見送りにした項目を記録しておくと、後から要望が再燃した際に議論の経緯を示せます。
開発・テスト期
開発・テスト期の中心的なリスクは、結合テストで設計段階の不整合が見つかり、手戻りが連鎖することです。
単体テストが通っていても、システム間の連携や画面遷移をつないだ段階で想定外の不具合が出ることはよくあります。対策は、結合テストの前にインタフェース仕様を関係者全員で確認する場を設けること、不具合の発生件数と収束の傾向を週次で見ることです。不具合が収束せずに増え続ける場合は、テスト工程の問題ではなく設計や要件に原因がある可能性があるため、原因を工程ごとに切り分ける視点が欠かせません。テスト工程の種類と進め方はシステム開発のテスト工程に整理しています。
移行・稼働期
移行・稼働期の中心的なリスクは、データ移行の不備や切替当日の障害によって、業務が止まることです。
この時期は、本番環境でしか確認できない事象が表に出ます。対策として、本番に近いデータを使った移行リハーサルを複数回行うこと、切り戻し(元の状態へ戻す)の手順と判断基準を事前に決めておくことが基本です。「何時までに問題が解消しなければ切り戻す」という基準を先に合意しておくと、当日に判断が遅れて影響が拡大する事態を避けられます。障害の原因と対策の整理はシステム障害の原因ランキングと対策も参考になります。
リスクを共有し続ける運用
リスク管理は洗い出して終わりではなく、定例で状態を更新し、エスカレーションのルールに沿って判断を上げ続ける運用があって初めて機能します。
リスク一覧が作られただけで更新されなくなる状態は、現場で非常に多い失敗の形です。更新を習慣にするには、定例会議の議題に固定で組み込み、担当者が自分のリスクの状態を説明する場を作ることが有効です。

定例での確認
定例では、リスク一覧のうち上位の数件に絞って、前回からの状態変化と対策の進み具合を確認します。
全件を毎回読み上げると時間が足りず、重要な議論が薄まります。確認する観点は、「新しく出たリスク」「評価が上がったリスク」「期限を過ぎた対策」の3つに絞ると、15分程度で回せます。対策が期限を過ぎているのに状態が変わっていない項目は、担当者が抱え込んでいる可能性があるため、その場で支援の要否を確認します。
エスカレーションのルール

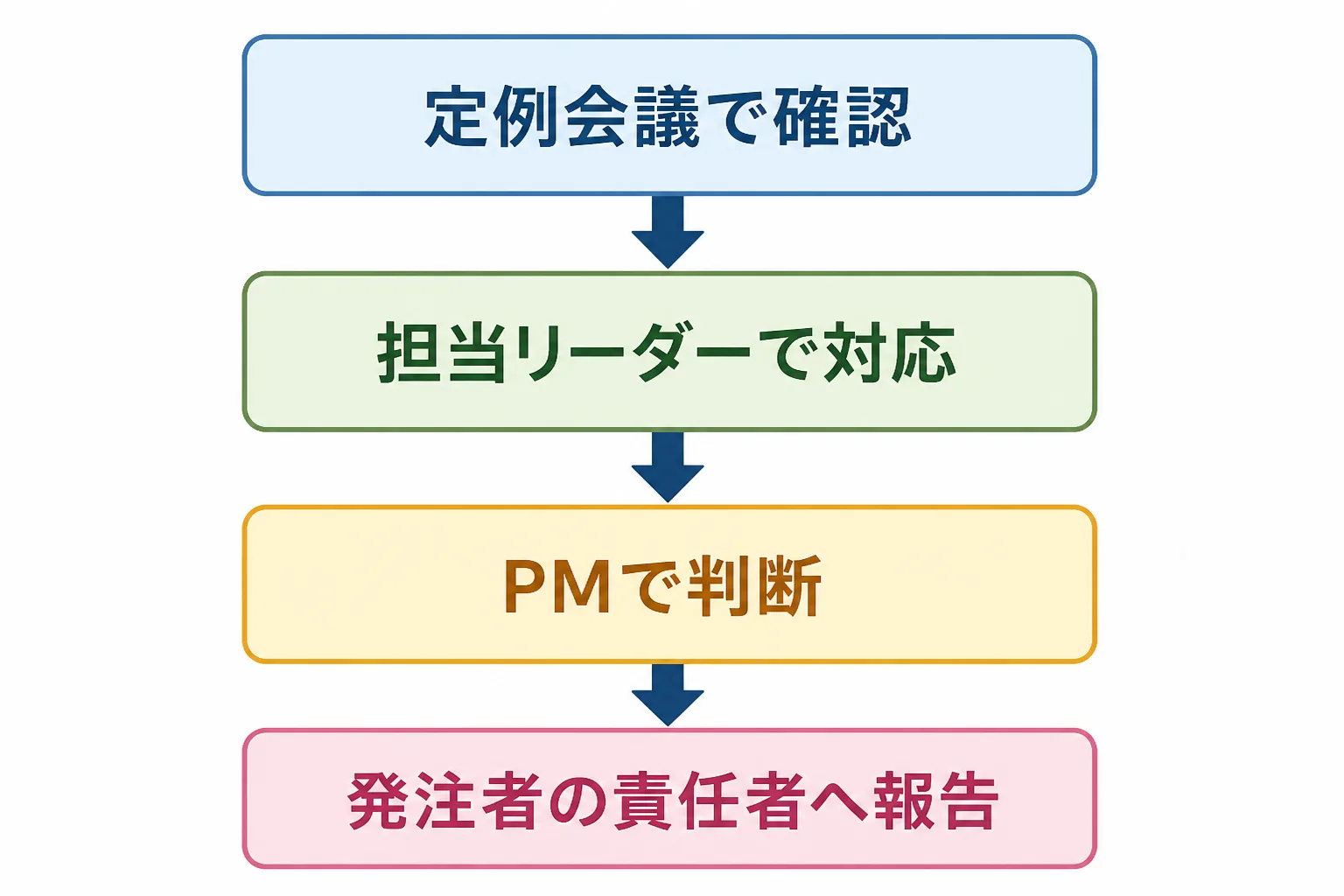

エスカレーションのルールとは、リスクの大きさに応じて誰が判断し、いつまでに上位へ報告するかを事前に決めた取り決めです。
ルールがないと、担当者は「まだ報告するほどではない」と判断を先送りしがちです。たとえば「影響度が大で対策期限を過ぎたら、翌営業日までにPMへ報告する」「納期への影響が出る見込みになったら、発注者の責任者へ当日中に報告する」というように、条件と期限を文章にしておきます。報告を受けた側は、報告者を責めずに状況を確認する姿勢を示すことが大切で、責められる経験が重なると、悪い知らせが上がらなくなります。
リスク管理をPMO・コンサルに任せるときの境界
リスク管理をPMOやコンサルタントに任せる場合でも、リスクへの最終的な判断と責任は発注者側に残るため、支援側が担う範囲を契約と運用で先に切り分ける必要があります。
PMOは、リスクの洗い出しの進行、一覧の更新、定例での状況整理といった管理の仕組みを担うのが一般的です。一方で、仕様変更を受け入れるか、予算を追加するか、リリース日を動かすかといった経営判断は、発注者側が行います。PMとPMOの役割の違いはPMとPMOの違いで、PMOの業務範囲はPMO支援サービスで依頼できる範囲で詳しく確認できます。
責任範囲の整理
責任範囲を整理するときは、「判断する人」「情報を整える人」「実行する人」の3つに役割を分け、リスクごとに誰がどれに当たるかを明確にします。
独立したコンサルタントがPMOとして入る場合、契約は準委任契約が中心で、案件の約70〜80%が準委任とされています。準委任契約は業務の遂行に対して報酬が支払われるもので、成果物の完成義務を負わない点が請負契約との違いです。そのため、リスクが現実になってプロジェクトが遅れた場合でも、支援側が成果物の完成責任を直接負うわけではありません。ただし、期待される業務を行わなかった場合の責任は別に生じうるため、リスク管理のどこまでが自分の業務なのかを、業務内容として書面に残しておくことが重要です。契約や責任の個別の判断は、弁護士など専門家に相談してください。
独立コンサルタントとして業務委託を受ける場合は、フリーランス法により、発注事業者は業務内容や報酬額、支払期日などの取引条件を書面または電磁的方法で明示する必要があります。リスク管理の支援範囲も、この明示事項の業務内容に含めて確認しておくと、後の認識のずれを防げます。PMO案件の相場感としては、PMOフリーランスの月額は80〜150万円が標準で、サポート中心の業務は60〜90万円、マネジメント寄りは90〜130万円、戦略・リード級になると130〜200万円以上とされます(編集部が参照する業界情報・2026年10月時点)。リスク管理を主導する役割ほど、上位のレンジに位置づけられやすい傾向があります。単価の詳しい構造はPMOフリーランスの単価相場にまとめています。
報告の頻度と粒度
報告の頻度と粒度は、読み手の役割に合わせて、現場向けは週次で詳細に、経営層向けは月次で要点のみに分けて設計します。
現場向けの週次報告では、リスクごとの状態、対策の進捗、次週の対応を一覧で示します。経営層向けの報告は、判断が必要な項目を先頭に置き、「何を、いつまでに、誰に決めてほしいのか」を1枚に収めます。粒度が揃っていないと、現場には情報が足りず、経営層には細かすぎる、というすれ違いが起こります。次の表は、判断軸をまとめたものです。
判断軸 | 発注者側が持つもの | PMO・コンサルが担うもの |
|---|---|---|
リスクの洗い出し | 業務上の優先順位の提示 | 洗い出しの進行と一覧の整備 |
評価と対策案 | 対策の採否の決定 | 評価の整理と対策案の作成 |
仕様変更の可否 | 最終判断と予算・納期の承認 | 影響範囲と追加工数の算出 |
定例での報告 | 意思決定の場の主催 | 状況の整理と論点の提示 |
エスカレーション | 上位への判断の依頼 | 条件に該当した事案の速やかな報告 |
まとめ
システム開発のリスクは、要件の変更・膨張と委託先の品質・納期を軸に洗い出し、確率と影響度で優先順位を付け、兆候を指標で拾い続けることで管理できます。
手順を整理すると、リスクを3点セットで書き出し、確率と影響度の3段階で並べ、フェーズごとの重点リスクに合わせて対策を打ちます。そのうえで、定例とエスカレーションのルールで状態を更新し続けます。PMOやコンサルタントに任せるときも、最終判断は発注者側に残るため、役割の切り分けを業務内容として書面に残しておくことが欠かせません。
案件の探し方や関わり方を整理したい場合はPMO案件の探し方も参考になります。本記事は2026年10月時点の情報に基づいています。
出典・参考情報
- IPA(独立行政法人情報処理推進機構)プロジェクトマネージャ試験(2026-10-06参照)
- 公正取引委員会 フリーランス法特設サイト(2026-10-06参照)
本記事のデータは2026年10月時点の情報に基づきます。契約・法令に関する個別の判断は、弁護士などの専門家にご確認ください。
