システム開発費用は、技術者の人月単価に工数を掛け合わせて算出するのが基本の考え方ですが、実際の総額は開発規模や発注先、そして要件定義の精度によって大きく変わります。本記事では費用の構成要素と変動要因を整理したうえで、発注者・PMOの視点から費用が膨らみやすい典型パターンとその防ぎ方、見積もり時に確認すべきポイントまでを解説します。
システム開発費用の相場と見積もりの考え方
システム開発費用の構成要素
システム開発費用は、技術者の人月単価に必要な工数を掛け合わせ、固定費用を加えて算出するのが基本です。
見積書の内容を理解するうえでは、まず「誰が」「どれだけの期間」関わるかという人件費の部分と、サーバー利用料やライセンス費用のような固定費用の部分を切り分けて見ることが出発点になります。
人月単価×工数という基本式
システム開発費用は「人月単価×工数+固定費用」という式で算出するのが基本の考え方です。
発注先のシステム会社は、担当する技術者の人月単価に、その案件に必要な工数(人月数)を掛け合わせ、サーバー利用料やライセンス費用などの固定費用を加えて見積もりを作成します。人月単価は技術者の役割によって差があり、プロジェクトマネージャー(PM)はおおむね70万〜130万円程度、システムアナリストは80万〜115万円程度が目安とされています(発注ラウンジ調べ)。
システム開発費用全体のうち、技術者の人件費が占める割合はおよそ8割程度とされており(発注ラウンジ調べ)、見積書の内訳を確認する際は、まず人月単価と工数のそれぞれの妥当性を切り分けて見ることが実務上のポイントになります。
要件定義〜保守までの費用配分

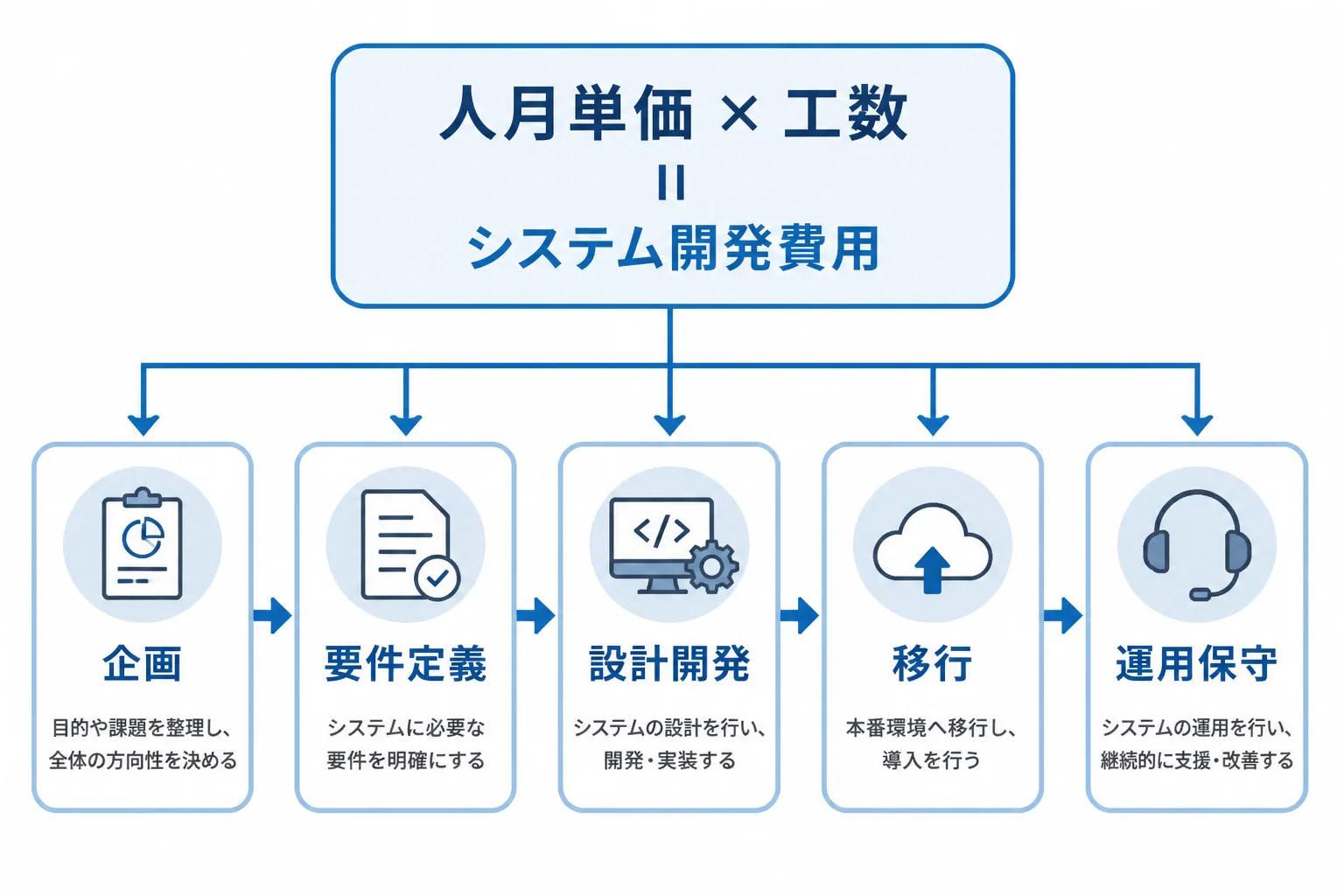

システム開発費用は、企画・要件定義・設計開発・移行・運用保守という5つの工程に配分されます。
一般的なシステム構築プロセスは、企画→要件定義→設計・開発→移行→運用・保守という順に進みます。総務省の資料では、このうち企画と要件定義という上流工程がプロジェクト全体の品質・コスト・納期(QCD)を大きく左右するとされており、上流工程にどれだけ時間と人員を割けるかが、後工程全体の費用に跳ね返る構造になっています。

以下は説明のための架空の例ですが、総額3,000万円規模の基幹システム刷新を想定した場合の工程別の費用配分イメージです。
工程 | 費用配分の目安 | 内容 |
|---|---|---|
要件定義 | 約10〜15% | 業務要件・システム要件の整理、非機能要件の確認 |
設計 | 約20% | 基本設計・詳細設計 |
開発(製造) | 約35〜40% | プログラム実装・単体テスト |
テスト | 約15〜20% | 結合テスト・総合テスト・受入検査 |
移行・保守初期対応 | 約10% | データ移行・切替対応・稼働後の初期対応 |
この配分はあくまで説明のための一例であり、実際の比率はシステムの性質や開発方式によって変わります。ただし、要件定義に割く工数の比率そのものは小さく見えても、この工程での精度が設計以降のやり直し(手戻り)の発生確率を左右するため、費用配分を検討する際は金額の大小だけでなく工程間のつながりを意識することが重要です。
費用が変動する要因
システム開発費用は、開発規模・難易度と、発注先の違いという2つの軸で大きく変動します。
開発規模・難易度
システム開発費用は、扱う機能の範囲と技術的な難易度に比例して増加する傾向があります。
開発規模別の費用目安として、CMS構築は100万〜300万円程度、ECサイトは200万〜1,000万円程度、予約システムは300万〜2,000万円程度とされています(発注ラウンジ調べ)。搭載したい機能が増えるほど開発期間と工数が膨らみ、費用も比例して増加するため、企画段階で搭載機能の優先順位を明確にしておくことが費用抑制の第一歩になります。
難易度を押し上げる構造的な要因として、IT人材の不足も見逃せません。IT人材は2030年に最大で約79万人不足すると経済産業省の調査で見込まれており、専門性の高い技術者ほど確保競争が激しくなる分、案件単価が上振れしやすい状況が続いています。
発注先(大手SIer/中小/フリーランス)の違い

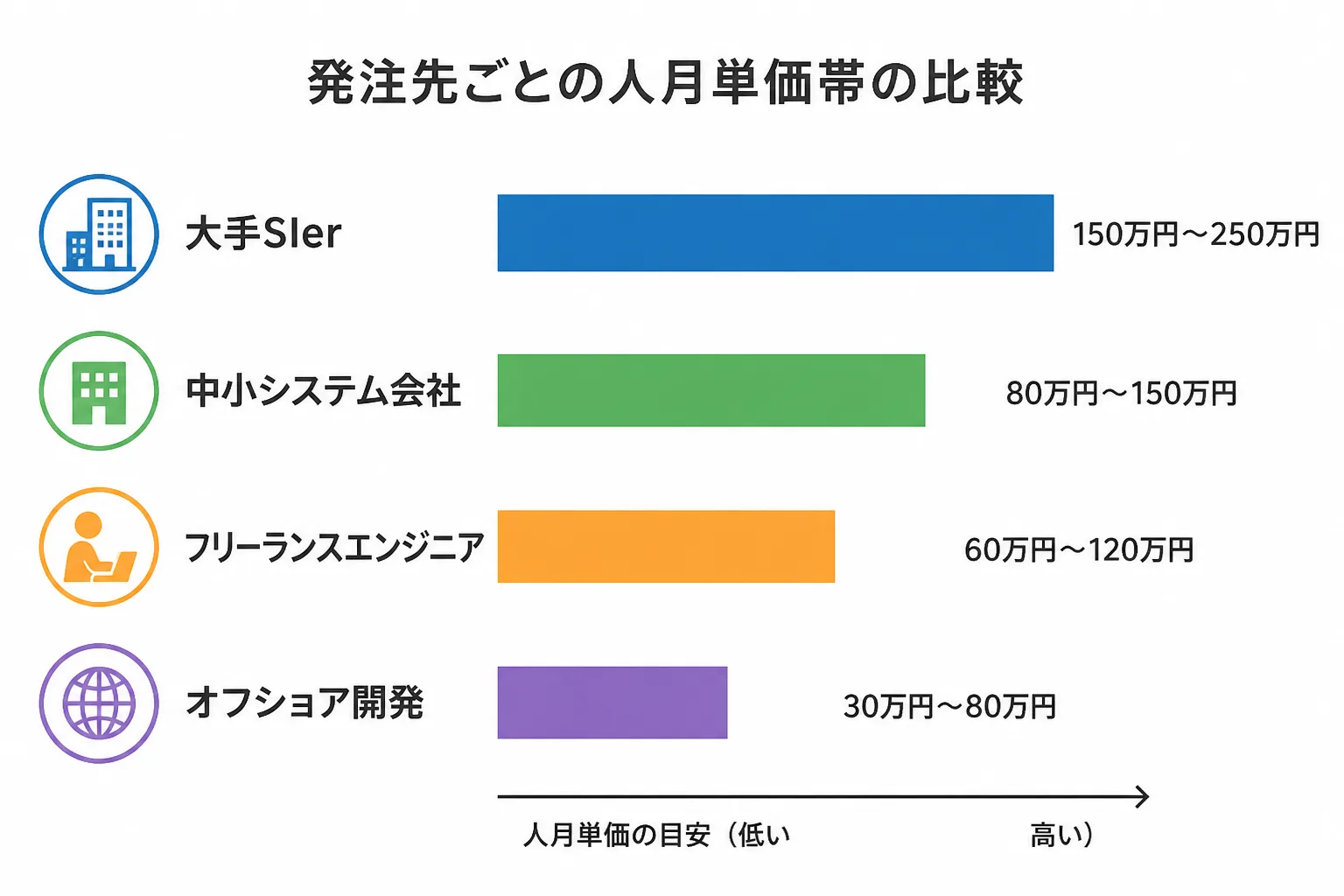

同じ開発内容でも、発注先が大手SIerか中小企業かフリーランスかによって人月単価は大きく変わります。
人月単価の目安として、上級システムエンジニアは100万〜200万円程度、初級システムエンジニアは60万〜100万円程度、オフショア開発の場合は30万〜60万円程度とされています。また、同じ中堅エンジニアでも、首都圏では人月単価が100万円程度である一方、地方では60万〜70万円程度にとどまるなど、所属企業の規模や勤務地によっても差が生じます。

発注先タイプ | 人月単価の目安 | 特徴 |
|---|---|---|
大手SIer | 100万〜200万円程度 | 品質管理体制が整い大規模案件に対応しやすい一方、費用は高めになりやすい |
中小システム会社 | 60万〜100万円程度 | 柔軟な対応が期待できる一方、得意領域には会社ごとの差がある |
フリーランスエンジニア | 40万〜100万円程度 | 費用を抑えやすい一方、体制やリスク管理は発注者側での確認が必要 |
オフショア開発 | 30万〜60万円程度 | コスト優位性が高い一方、コミュニケーションコストを考慮する必要がある |
発注者側で外部のPMOやPMを起用し、複数の発注先を横断して予算と要件をコントロールする体制を取るケースもあります。この場合の人月単価はおおむね80万〜150万円程度、平均120万円前後が目安とされており、発注先そのものの費用に加えて、この管理コストも予算計画に織り込んでおく必要があります。
費用を適正化する視点
システム開発費用を適正化するには、要件定義の精度を高めることと、発注方法を工夫することの2点が軸になります。
要件の握り込み不足によるコスト増を防ぐ
システム開発費用が膨らむ最大の要因は、要件定義段階での握り込み不足にあります。

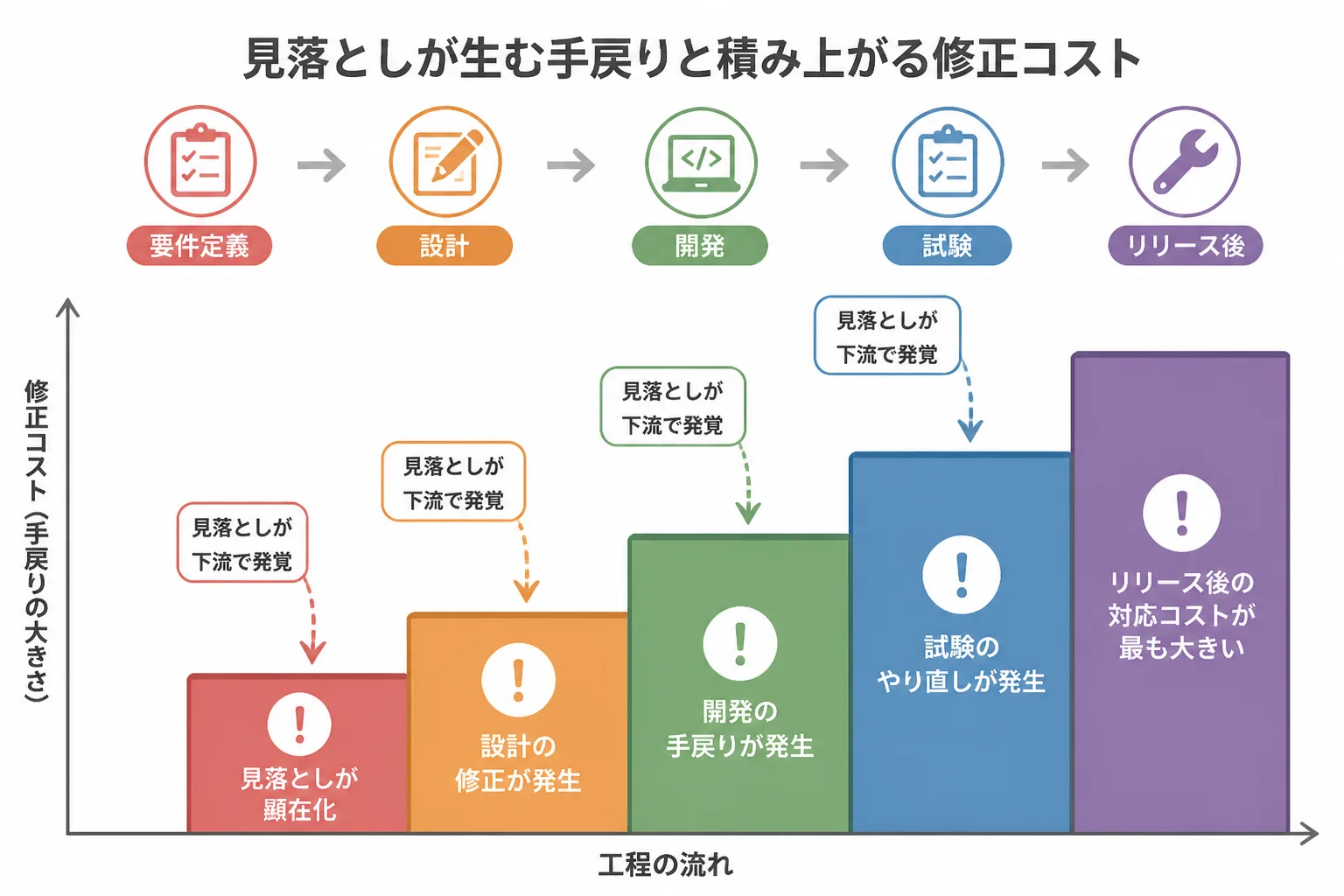

システム開発プロジェクトの工期遅延理由を分析した調査では、全体の55%が要件定義に起因する問題で占められており、残り45%がプロジェクト管理の問題とされています(IPA資料。原典はJUAS「ユーザー企業ソフトウェアメトリックス調査2016」、対象479プロジェクト)。要件定義工程での抜け漏れや曖昧な記述による不備は、その多くが設計工程まで進んでから顕在化する傾向があり、発見が遅れるほど修正コストが大きくなることが指摘されています。

本記事の編集にあたり、発注者側でシステム開発の予算折衝に関わってきたPMO・PM経験者にコンサルタントの歩み編集部が取材したところ、要件定義に必要な工数や期間を実際より少なく見積もった結果、設計工程に入ってから仕様の握り直しが繰り返されるという声が共通して聞かれました。発注者と外注先の認識に齟齬があると、完成後の修正依頼が繰り返し発生し、そのたびに開発費用が膨らんでいくため、要件定義の段階で業務部門・システム部門・外注先の三者が合意した内容を、決定事項として明文化しておくことが有効な防止策になります。
段階的発注(フェーズ分割)の活用
要件が固まりきらない段階では、工程ごとに契約を分ける段階的発注が費用超過を防ぐ有効な手段になります。
経済産業省が策定した「情報システム・モデル取引・契約書」では、要件定義工程と設計・開発工程を一括で契約するのではなく、工程ごとに個別契約を結ぶ多段階契約と、要件が明確になった段階で見積もりをやり直す再見積りの考え方が推奨されています。要件があいまいなまま一括請負契約を締結すると、発注者・受注者のどちらか一方に見積もりのリスクが偏ってしまうためです。
実務では、まず要件定義工程のみを個別契約で発注し、要件定義書という成果物が固まった時点で、その内容をもとに設計・開発工程の見積もりを取り直すという2段階の進め方が現実的です。この進め方であれば、要件が固まる前の段階で大きな金額を確定させずに済み、発注者側も見積もり内容を精査する時間を確保できます。
見積もり時に発注者が確認すべきポイント
見積もりを受け取った際は、金額の妥当性だけでなく前提条件の明確さを確認することが重要です。
要件定義段階の課題は、プロジェクトのスコープ、スケジュール、組織とコミュニケーション、調達手続、品質管理という5つの観点に整理できます(総務省資料)。この整理を踏まえると、発注者が見積もり時に確認すべきポイントは次のように整理できます。
- スコープ:見積もりの前提となる機能一覧・非機能要件が明記されているか(記載がない項目は後から「別途見積もり」になりやすい)
- スケジュール:要件定義に十分な期間が確保されているか(期間の圧縮は後工程の手戻りリスクに直結する)
- 体制・役割分担:発注者側・受注者側それぞれの担当者と意思決定権限が明確になっているか
- 変更管理:要件定義後に追加・変更が発生した場合の見積もり改定ルールが契約に盛り込まれているか
- 前提条件:見積書に記載された前提(対象範囲・除外事項・稼働時期等)が実際の業務要件と一致しているか
特に、見積書に記載されている前提条件と、実際に想定している業務範囲が一致しているかどうかは、契約後のトラブルを避けるうえで見落とされがちな確認ポイントです。金額の大小だけで比較するのではなく、同じ前提条件のもとで複数社から見積もりを取り、条件をそろえたうえで比較することが、適正な費用感を把握する近道になります。システム開発全体の工程については、費用の前提となる工程を理解することで、見積書のどの部分がどの工程に対応しているかを判断しやすくなります。
まとめ
システム開発費用は人月単価×工数を基本としつつ、要件定義の精度によって総額が大きく変わります。
- システム開発費用は「人月単価×工数+固定費用」で算出され、人件費が全体の8割程度を占めます。
- 費用は開発規模・難易度、発注先の違いによって変動し、大手SIerとフリーランスでは人月単価に数十万円単位の差が生じます。
- 費用が膨らむ最大の要因は要件定義段階の握り込み不足であり、工期遅延理由の55%が要件定義に起因するとされています。
- 段階的発注や見積もり時の前提条件確認によって、費用超過のリスクを抑えることができます。
システム開発費用の相場や見積もりの考え方は、発注先や案件の性質によって変わります。本記事の内容を目安としつつ、実際の見積もりでは前提条件を発注者・受注者双方ですり合わせることが、予算の妥当性を判断するうえで欠かせません。
出典・参考情報
- 発注ラウンジ「システム開発にかかる費用はどのくらい?費用計算の方法も解説!」(2026-09-08参照):費用計算式・人件費比率・開発規模別費用目安の根拠
- 発注ラウンジ「人月単価とは?大まかな相場と構成要素についても解説」(2026-09-08参照):役職別・地域別の人月単価の根拠
- 発注ラウンジ「大規模システムの開発にかかる費用相場はどのくらい?費用の内訳を詳しく解説」(2026-09-08参照):発注先別の人月単価差・要件定義不備による費用増の根拠
- 独立行政法人情報処理推進機構(IPA)「要件定義を巡る課題、経営者が考慮しなければならないポイント」(2026-09-08参照):工期遅延理由の55%が要件定義起因とする分析(原典:JUASユーザー企業ソフトウェアメトリックス調査2016)、手戻りが設計工程で顕在化しコスト増につながる構造の根拠
- 総務省行政管理局「情報システムに係る政府調達の在り方について-要件定義に関する課題を中心として-」(2026-09-08参照):一般的なシステム構築プロセスと上流工程の重要性、要件定義段階の課題の5分類の根拠
- IT弁護士(大阪)「システム開発契約における多段階契約・一括契約の選択ポイント等を解説」(2026-09-08参照):経済産業省「情報システム・モデル取引・契約書」における多段階契約・再見積りの考え方の根拠
- コンサルGO「PMO案件を徹底解説」(2026-09-08参照):フリーランスPMOの月額単価相場、IT人材不足(2030年に最大約79万人、経済産業省調査)の根拠
本記事は2026年9月時点の情報に基づいています。制度・市場動向は変動するため、実際の発注・契約にあたっては最新の一次情報をご確認ください。最終更新日:2026年9月8日
