スケジュールガントチャートとは、プロジェクトの日程を横軸に、作業を縦軸に並べて期間を帯で示す進捗管理表のことです。単なる予定の一覧ではなく、遅れの兆候を早く見つけ、関係者と日程の認識をそろえ直すための道具として使えます。本記事では基本的な考え方から作成のステップ、実務でつまずきやすい点、独立系コンサルタントが支援先でどう活かすかまでを解説します。
スケジュール管理に使うガントチャートとは?意味と作成のポイント
ガントチャートの基本的な考え方
前提となる知識の整理
ガントチャートは、縦軸に作業項目、横軸に日付を並べ、各作業の開始日から終了日までを横棒(バー)で示す表です。タスクごとに開始予定日から完了予定日までを帯状のグラフとして作成する図表であり、PMBOK(プロジェクトマネジメント知識体系)のスケジュール・マネジメント知識エリアの中で、進捗を可視化するための代表的な道具として位置づけられています(PMI日本支部 行政コミュニティ「5分でプロマネ(4)〜スケジュールマネジメント〜」)。
スケジュール管理の観点で押さえておきたいのは、ガントチャートが単に「いつ何をするか」を並べた表ではないという点です。実務で機能させるには、次の3つの要素を同じ画面上で扱う必要があります。
- 依存関係:ある作業が終わらないと次の作業を始められない、という順序のつながり
- マイルストーン:要件確定や検収など、節目となる日付
- クリティカルパス:この一連の作業が1日遅れると、全体の完了日もそのまま1日遅れるという道筋
この3つがそろって初めて、1つの作業の遅れが全体の完了日にどう波及するかを判断できるようになります。逆に、横棒を並べただけでバー同士のつながりが書き込まれていない表は、見た目はガントチャートでも、日程管理の道具としては機能していないことが少なくありません。
実務での位置づけ
実務でガントチャートは、作業リストではなく「日程の合意形成ツール」として位置づけると使い方が安定します。発注者・現場担当者・協力会社など、立場の異なる関係者が同じ日程表を見ながら会話できることが、ガントチャート最大の価値だからです。
誰が何をやるかを細かく追うタスク管理表と、いつまでに終わるかを関係者に説明するガントチャートは、似ているようで目的が異なります。日々の作業の進み具合を追う場面ではタスク管理表が向き、複数の作業がどの順番で積み上がり、いつ全体が終わるかを説明する場面ではガントチャートが向きます。両方を使い分けることで、日々の作業管理と日程全体の見通しを両立できます。

具体的な取り組み方・進め方
典型的なステップ

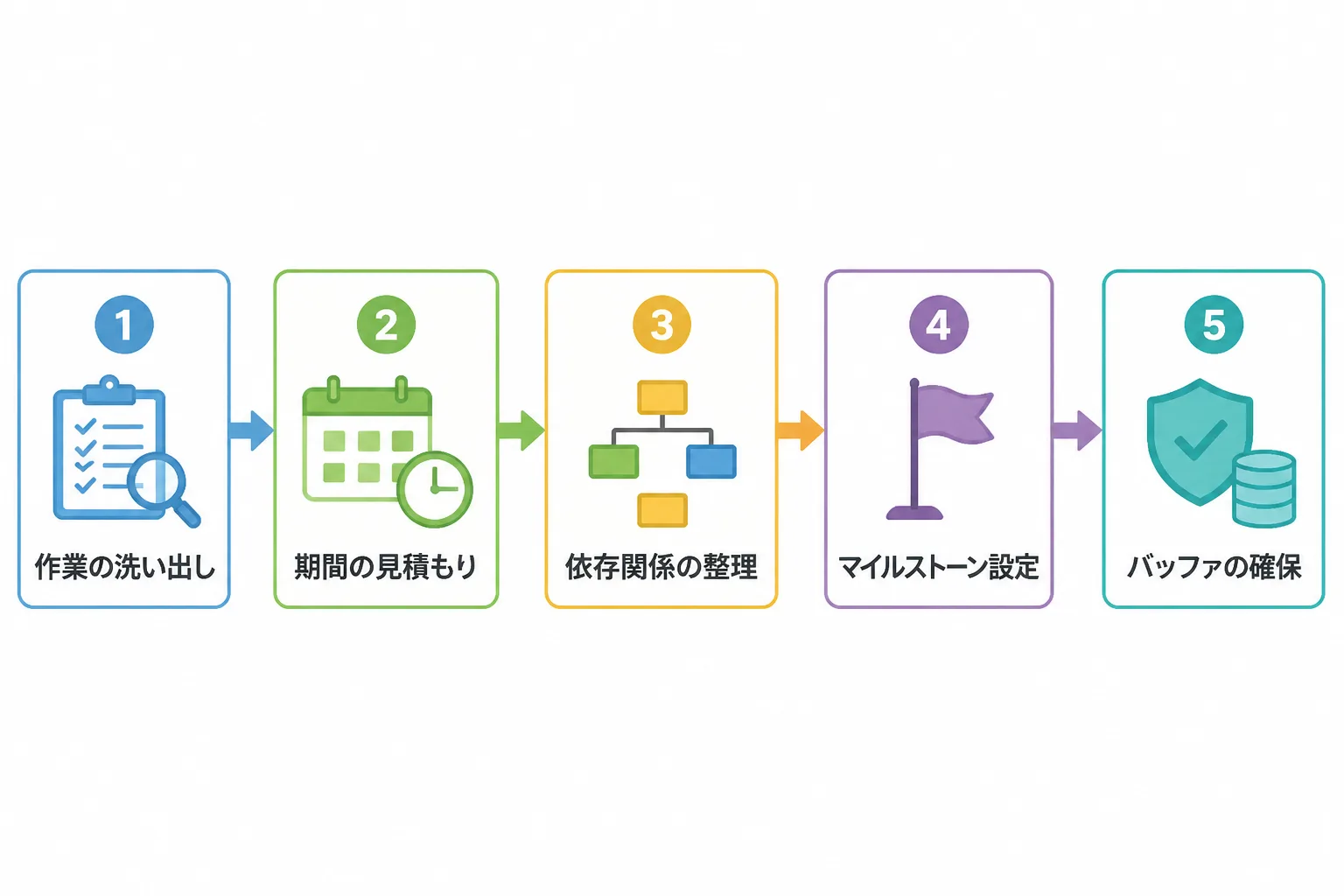

ガントチャートの作成は、①作業の洗い出し、②所要期間の見積もり、③依存関係の整理、④マイルストーンの設定、⑤バッファ(余裕期間)の確保、という順番で進めると抜け漏れが少なくなります。
作業の洗い出しでは、WBS(作業分解構成図)で細分化した作業項目をそのままガントチャートの縦軸に転記するのが実務上の近道です。WBSからガントチャートへの展開を意識すると、縦軸の粒度がバラつきにくくなります。
所要期間の見積もりは、担当者の自己申告をそのまま使うと楽観的になりやすいため、過去の類似作業の実績値と突き合わせて補正します。依存関係の整理では、「Aが終わらないとBが始められない」という関係だけを線でつなぎ、直接の関係がない作業まで無理に順序づけないことが実務上のコツです。マイルストーンは、要件確定・中間報告・検収など、関係者への報告が発生するタイミングに置くと、日程全体の緊張感を保ちやすくなります。

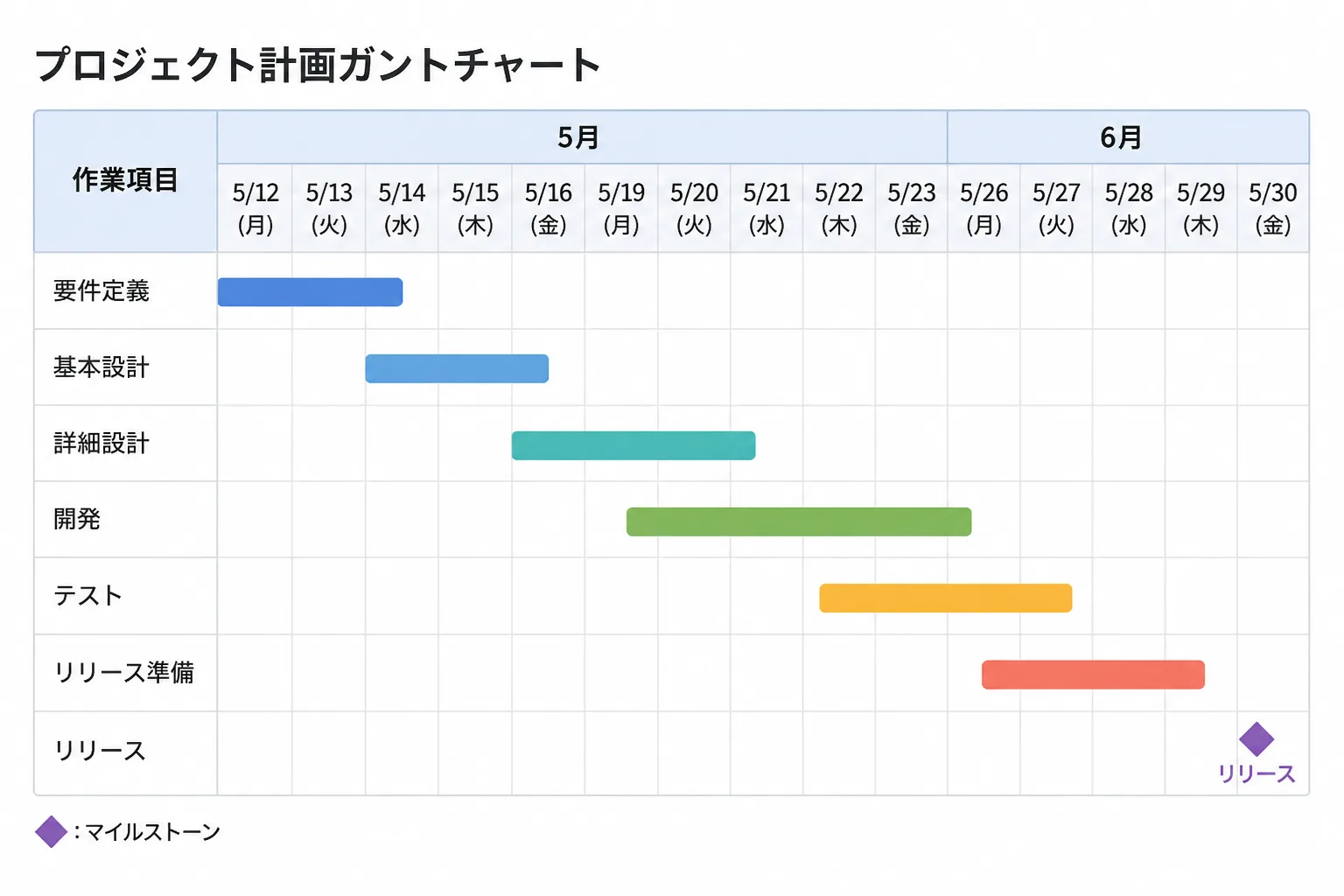

簡単な例として、4週間の小規模プロジェクトを想定した日程表を示します。
作業項目 | 担当 | 1週目 | 2週目 | 3週目 | 4週目 |
|---|---|---|---|---|---|
要件整理 | PM | ● | ● | ||
設計 | 設計担当 | ● | ● | ||
中間レビュー | PM | ◆ | |||
実装準備 | 実装担当 | ● | ● |
表中の◆はマイルストーン(節目となる日付)を表します。設計が2週目にかかっているのは要件整理の完了が前提になっているためで、要件整理が1週間遅れると設計・実装準備も後ろ倒しになります。この「後工程への波及」を一覧で示せることが、ただの予定表とガントチャートの違いです。
押さえるべきポイント
押さえておきたいのは、ガントチャートは一度作って終わりではなく、決まった頻度で予定と実績を更新し続けて初めて機能するという点です。予定バーの下に実績バーを重ねて表示すると、どの作業がどれだけ遅れているかが一目で分かります。
もう一つの実務ポイントはバッファの置き方です。個々の作業に少しずつ余裕を積むと、合計でどれだけ余裕があるのかが読み取りにくくなります。クリティカルパス沿いの主要な節目の手前にまとめてバッファを置く方が、遅延が発生したときの判断がしやすくなります。

実務でよくある課題と対処法
ありがちなつまずき
実務でよく起きるつまずきは、①作業の粒度が細かすぎて更新が追いつかなくなる、②依存関係を線でつながずに独立した予定として扱ってしまう、③一度作った日程表を更新せずに放置してしまう、の3つです。
特に③は影響が大きく、更新されないガントチャートは過去の予定でしかなく、関係者の判断を誤らせる原因になります。実態と乖離した日程表が会議に出続けると、次第に誰も見なくなり、形だけの成果物として形骸化していきます。
解決の工夫
粒度の問題には、縦軸の作業を「1〜2週間で完了する単位」にそろえるのが実務的な目安になります。それより細かい作業は、ガントチャート側ではなく別のタスク管理表側で管理し、役割を分担します。
更新が止まる問題には、更新のタイミングを定例会議に組み込み、「更新してから会議に臨む」のではなく「会議の冒頭で一緒に更新する」運用に変えると継続しやすくなります。依存関係が線でつながっていない場合は、各作業の開始条件を1行で言語化してから線を引くと、担当者間でも認識をそろえやすくなります。
独立コンサルタントとしての活かし方
支援先での実務例
独立系コンサルタントとして支援先に入る場合、ガントチャートは「現状の日程を見える化する」ところから着手することが多くなります。支援先にすでに日程表があっても、依存関係やマイルストーンが書き込まれておらず、単なる予定の一覧になっているケースが少なくありません。
この状態からコンサルタントが行う典型的な作業は、既存の予定表をクリティカルパスの視点で読み直し、「どの作業の遅れが全体の完了日に直結するか」を関係者に説明し直すことです。この整理を行うだけで、経営層への進捗報告の精度が上がったという声を、編集部の取材でも複数聞いています。

提案・営業での使い方
提案や単価交渉の場面では、ガントチャートを使って「どこまでの日程管理を担うのか」を具体的に示すことが有効です。日々の作業リストの管理までを担うのか、複数のワークストリームをまたいだ日程全体の統括まで担うのかによって、求められる経験値と単価水準は変わってきます。
ドメイン知識ベースの相場情報では、PMOの月額単価は役割によって幅があり、サポート中心の役割で60〜90万円台、日程や体制まで含めたマネジメント寄りの役割では90〜130万円、戦略・リード級では130〜200万円以上とされています。日程管理をどこまで任されるかが、単価帯を分ける一因になっているということです。提案時には「進捗の報告」だけでなく「日程リスクの先読みと調整」までを担う立場であることを、ガントチャート上のマイルストーンやクリティカルパスの説明を通じて伝えると、担う役割の粒度が相手に伝わりやすくなります。
まとめ
要点の整理
ガントチャートは、作業の開始日と終了日を帯で示す図表であるだけでなく、依存関係・マイルストーン・クリティカルパスを組み合わせて日程全体のリスクを先読みするための道具です。作成して終わりにせず、予定と実績を継続的に更新し続けることで初めて機能します。
作業の粒度をそろえる、依存関係を言語化する、更新を定例会議に組み込むという3つの工夫を押さえておくと、日程表が形骸化しにくくなります。
関連トピックへの導線
日程の土台となる作業の洗い出しについては、WBSの作り方で作業分解の考え方を解説しています。ガントチャートの縦軸をどう作るかで悩んだ場合は、あわせて参照すると全体の流れがつかみやすくなります。
独立系コンサルタントとして日程管理の経験を提案や単価交渉に活かしたい場合は、まず支援先での小さな日程整理の実績を積み、具体的な説明ができる状態にしておくことが次の一歩になります。
出典・参考情報
- PMI日本支部 行政コミュニティ「5分でプロマネ(4)〜スケジュールマネジメント〜」(2026-09-14参照):ガントチャートとPMBOKのスケジュール・マネジメント知識エリアの関係に関する記述の根拠
- コンサルタントの歩み編集部調査:PMOフリーランスの月額単価相場(コンサル業界の複数の一次情報をもとに編集部が整理)
本記事の内容は2026年9月14日時点の情報に基づきます。最終更新日:2026年9月14日
