課題管理表は、思いつきで項目を並べただけでは機能しません。本記事の結論は、PMBOKが定義する課題ログの目的、つまり「すでに発生している問題を関係者間で共有し解決に導くこと」を土台に、識別項目・内容項目・管理項目の3グループで項目を設計し、リスク管理表とは別の文書として運用することです。プロジェクト管理実務者やPMO担当者、独立系PMOを目指す方に向けて、PMBOKの考え方を実務の管理表項目に落とし込む思考プロセスを解説します。
PMBOKに基づく課題管理表の作り方、独立コンサルタントの実務目線で解説
この記事の結論・要点
課題管理表を機能させる要点は、①識別項目・内容項目・管理項目の3グループで項目を設計すること、②PMBOKが示す課題ログの目的を踏まえて運用ルールを決めることの2点に集約されます。以下でそれぞれを整理します。
課題管理表に最低限必要な項目
課題管理表に最低限必要なのは、課題ID・課題内容・優先度・担当者・期限・ステータスの6項目です。
- 課題ID・起票日:後から検索・参照するための識別情報です。
- 課題内容:発生している事象と影響範囲を簡潔に記載します。
- 優先度:対応の順序を決めるための基準になります。
- 担当者:対応の責任者を1名に絞ります。チーム名や部署名を担当者欄に置くと責任の所在が曖昧になりやすい項目です。
- 期限(目標解決日):いつまでに解決するかの合意を可視化します。
- ステータス:進捗を一目で把握するための状態区分です。
この6項目に加えて、エスカレーション有無の列を設けておくと、期限を超えた課題の扱いを決める際に運用しやすくなります。
PMBOKの考え方をどう反映させるか
PMBOKの考え方を反映させるには、課題管理表を「将来のリスクに備える文書」ではなく「今起きている問題を関係者間で共有し解決に導く文書」として位置づけることが出発点になります。
PMBOKは課題管理を独立した知識エリアとして定義しておらず、プロジェクトチームマネジメントやコミュニケーションマネジメント、ステークホルダーエンゲージメントマネジメントなど複数の知識エリアの中で「課題ログ」という成果物として扱われます(出典:Engineer Labo「PMBOKにおける課題管理とは?効果的な管理方法やポイントを徹底解説!」)。この位置づけを踏まえると、課題管理表は担当者だけが見る個人メモではなく、関係者の共通理解をつくるコミュニケーションツールとして設計する発想が実務に合っています。
PMBOKにおける課題管理の位置づけ
PMBOKにおける課題管理は、単独の知識エリアではなく、複数のプロセスをまたいで登場する運用実務です。本記事では、2025年11月に英語版が公開され、日本語版が2026年に順次リリースされているPMBOKガイド第8版を参照版とします(出典:Asana「PMBOKとは?目的・知識体系・第8版の変更点を解説」)。版によって章立ての呼び方は異なりますが、課題を記録・追跡するという考え方自体は版を通じて共通しています。
イシューログというプロセスの目的
イシューログ(課題ログ)の目的は、プロジェクトのライフサイクルを通して発生する問題・ギャップ・コンフリクトを一覧化し、関係者が共通の理解を持って解決に向けて動けるようにすることです。
課題ログは「課題についての情報が記録され監視されるプロジェクト文書」と定義され、代表的な記載項目として課題タイプ・提起者名・提起日・優先順位・担当者名・目標解決日・状況・最終解決策の8つが挙げられます(出典:Promapedia「課題ログとは何か?プロジェクトの課題を監視する文書」)。コミュニケーションマネジメントの知識エリアでは、課題ログを「プロジェクト内のコミュニケーションを促進し、課題の共通理解を確実にするために使用する」ものと位置づけています。実務の課題管理表は、この考え方をベースに現場で使いやすい形へ簡略化して運用するのが現実的です。
これから起きるかもしれないこと | すでに起きていること |
|---|---|
機器が故障する可能性がある | サーバーがダウンしている |
納期が遅れるかもしれない | 必要な資料が未提出である |

リスク管理表との違い
課題管理表とリスク管理表の違いは、リスク管理表が「将来起こりうる問題」を記録するのに対し、課題管理表は「すでに発生している問題」を記録する点にあります。
リスク登録簿は将来起こりうる問題や障害の可能性を記録し未来に備えるための文書であるのに対し、課題ログはすでに発生している問題や対応が必要な課題を管理するための文書で、問題が発生した時点から記録が始まります(出典:フォーメーション「リスク登録簿と課題ログの違いとは?プロジェクト管理で押さえておきたいポイント」)。この違いを曖昧にしたまま1枚の表に混在させると、対応の緊急度が正しく伝わらなくなるため、少なくとも「発生済みか、未然か」を区別できる列を分けて管理することをおすすめします。
課題管理表を構成する基本項目
課題管理表の基本項目は、識別項目・内容項目・管理項目の3グループに分けて設計すると、PMBOKが示す課題ログの要件を実務に落とし込みやすくなります。
グループ | 含まれる項目 |
|---|---|
識別項目 | 課題ID・起票日・起票者 |
内容項目 | 課題内容・影響範囲・関連するタスクやフェーズ |
管理項目 | 優先度・担当者・期限・ステータス・エスカレーション有無 |
ステータス・優先度・担当者の設計
ステータス・優先度・担当者は、課題管理表の中でも運用ルールを最初に固めておくべき3項目です。
ステータスは「未着手・対応中・確認待ち・解決済み・保留」のような4〜5区分から始めると扱いやすく、区分を増やしすぎると更新自体が形骸化しやすくなります。優先度は「高・中・低」の3段階、または緊急度と影響度を掛け合わせたマトリクスで判断する方法があります。担当者は個人名で1名に絞り、複数名の連名にしないことが、対応の遅れを防ぐ実務上のポイントです。
期限管理とエスカレーションルール
期限管理とエスカレーションルールは、課題を「放置される項目」にしないための仕組みです。
すべての課題に目標解決日を設定し、期限を過ぎた課題は自動的に目立つ扱いにする運用が実務では有効とされます。あわせて「期限超過が一定日数を超えたら上位者に共有する」「影響度が高い課題は着手時点でPMに報告する」といったエスカレーションの基準をあらかじめ数値や条件で決めておくと、判断が担当者の裁量に委ねられすぎることを防げます。
課題管理表の作り方ステップ

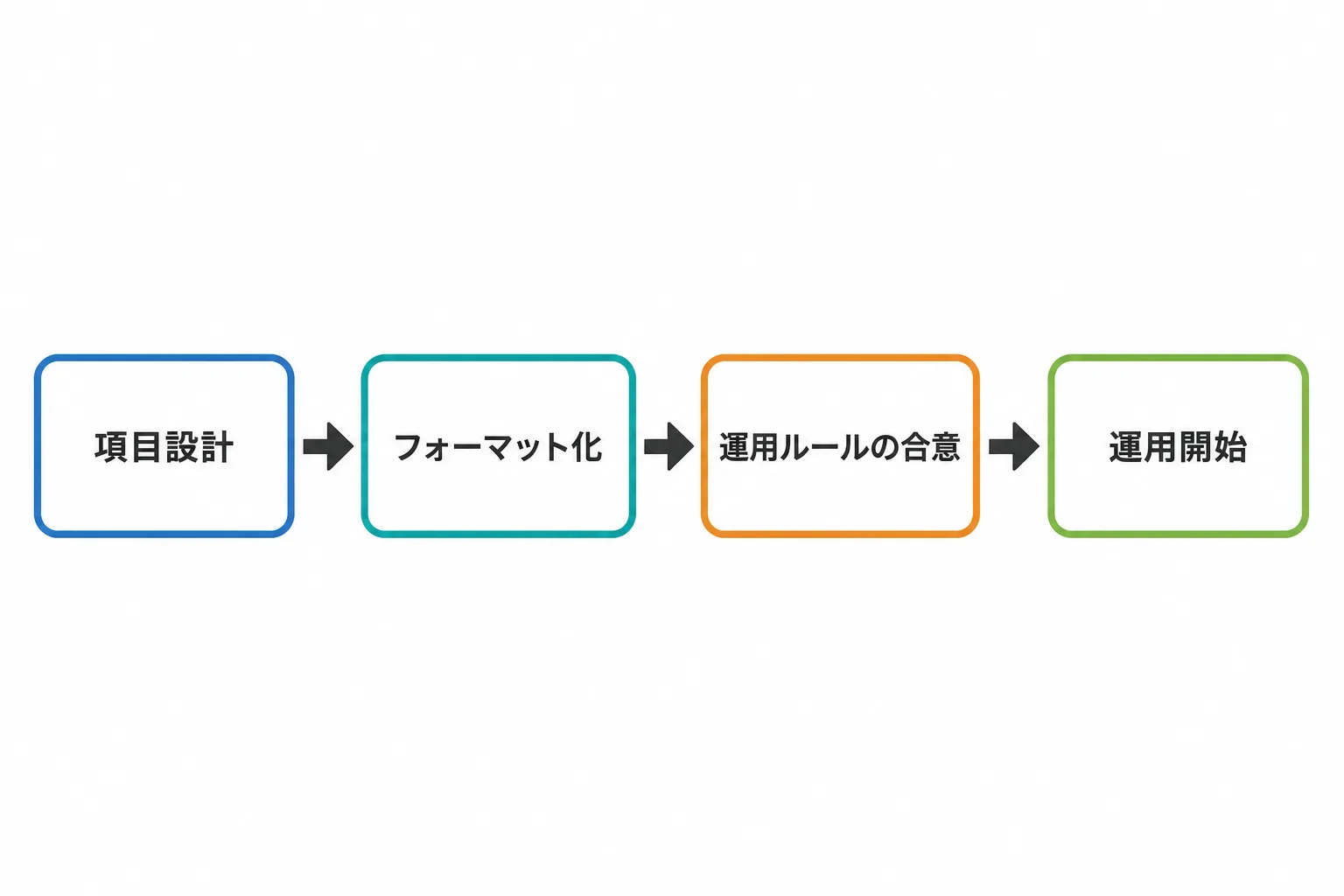

課題管理表の作り方は、①項目設計、②フォーマット化、③運用ルールの合意形成、④運用開始という4つのステップで進めると迷いにくくなります。
項目設計からフォーマット化まで
項目設計からフォーマット化までは、基本項目を決めたあとに実際の記載例を1〜2件作ってみて、記入のしやすさを確認する進め方が実務的です。
以下は、架空のプロジェクトを題材にした課題管理表の記載例です。
No | 起票日 | 課題内容 | 優先度 | 担当者 | 期限 | ステータス |
|---|---|---|---|---|---|---|
1 | 2026-08-03 | 外部ベンダーからのAPI仕様書の提出が遅延している | 高 | 田中(PM) | 2026-08-10 | 対応中 |
2 | 2026-08-05 | 要件定義書とテスト仕様書で対象範囲の記載に齟齬がある | 中 | 佐藤(PMO) | 2026-08-15 | 解決済み |
3 | 2026-08-08 | 経営層向け報告フォーマットの合意がまだ得られていない | 低 | 鈴木(PMO) | 2026-08-20 | 未着手 |
スプレッドシートで管理する場合は、次のような列構成にしておくと、PMBOKが示す課題ログの記載項目(提起者名・提起日・優先順位・担当者名・目標解決日・状況など)をひととおり満たせます。
課題ID, 起票日, 起票者, 課題内容, 影響範囲, 優先度, 担当者, 期限, ステータス, エスカレーション有無, 対応履歴
運用ルールの合意形成
運用ルールの合意形成は、項目を決めるのと同じくらい重要な工程です。
「誰が更新するのか(起票者ではなく担当者が更新する)」「いつ更新するのか(定例会議の前日までなど)」「どこに保管するのか」「エスカレーションの基準は何か」を、表を配布する前にプロジェクトメンバーと明文化しておきます。ルールを口頭の申し合わせだけで済ませると、担当者ごとに解釈が変わり、表の信頼性が徐々に失われていく原因になります。
現場で機能する課題管理表にする工夫(編集部独自調査)
現場で機能する課題管理表にするための工夫は、更新頻度の設計と経営層報告用サマリーとの連携の2点に集約されます。
コンサルタントの歩み編集部が複数のプロジェクト現場における課題管理表の運用を比較したところ、更新のタイミングを既存の定例会議に固定している現場ほど記載内容が実態と乖離しにくい傾向が見られました。逆に「気づいたときに更新する」という緩いルールにとどまっている現場では、表が更新されないまま放置されやすいことも確認されています。
形骸化を防ぐ更新頻度の設計

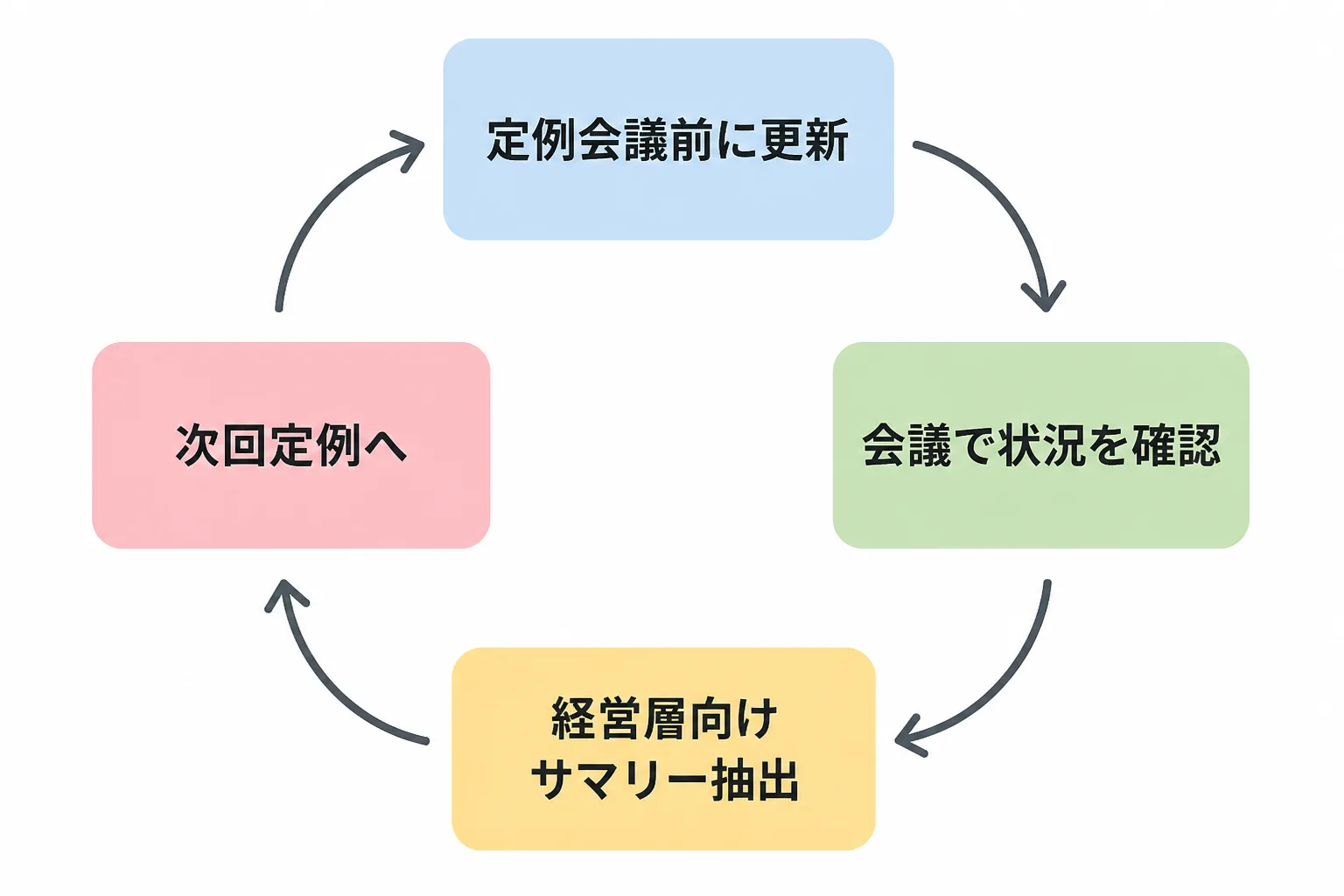

形骸化を防ぐには、更新頻度を「気づいたときに更新する」という曖昧なルールにせず、既存の定例会議に紐づけて固定することが有効です。
具体的には、定例会議の前日までに担当者が自分の担当課題を更新し、会議当日はステータスに変化があった項目だけを確認する運用にすると、会議時間を圧迫せずに済みます。更新担当が特定の1人に偏ると、その人が不在の週だけ表が止まるため、更新のリマインドは会議の主催者やPMO側が仕組みとして持つほうが安定します。

経営層報告用サマリーとの連携
経営層向け報告では、課題管理表の全項目をそのまま見せるのではなく、優先度が高い項目と状況に変化があった項目に絞ったサマリーを別途用意するのが実務的です。
行数が20〜30件を超える課題管理表をそのまま経営層に見せても、どこに注目すべきかが伝わりにくくなります。読み手に応じて情報の粒度を変えるという考え方は、システム開発の提案書のような対外資料の構成にも共通しています。資料構成の具体例は提案書の構成例はこちらでも解説しています。
PMOやプロジェクトマネジメントの実務でどう活きるか
課題管理表の運用力は、単なる事務作業ではなく、PMOやプロジェクトマネジメントの実務能力そのものとして評価される要素です。
課題管理の巧拙が評価される場面
課題管理の巧拙は、進捗会議での説明のしやすさや、プロジェクト完了時の振り返りの質という形で評価されます。
進捗会議で「今、何が滞っていて、誰が何をすればよいか」を課題管理表からすぐに説明できるかどうかは、PMOとしての段取り力を判断する分かりやすい材料になります。プロジェクト完了後の振り返りでも、課題がいつ発生し、いつ・どのように解決したかの記録が残っていると、次のプロジェクトへの申し送りがしやすくなります。
フリーランスPMOとして求められる管理能力
フリーランスのPMOとして評価されるのは、課題管理表を作れることそのものよりも、現場に合わせて運用を回し続けられる管理能力です。
資格の面では、フリーランスのPM・PMOが取得を検討する資格として、知名度とクライアント側の理解のされやすさからPMP(Project Management Professional)が第一候補に挙げられ、P2M・PMOスペシャリスト認定・IPAのプロジェクトマネージャ試験は補完的な位置づけとされます(出典:ドメイン知識ベース「PM/PMO関連資格の推奨順」)。ただし単価や評価を決めるのは資格の有無より、プロジェクト規模や担当フェーズといった実務経験である点も併せて意識しておく必要があります。PMOに関連する資格の位置づけをより詳しく知りたい場合はPMO関連資格の位置づけを見るもあわせてご覧ください。
よくある質問
課題管理表とリスク管理表は分けるべきか
課題管理表とリスク管理表は、原則として分けて運用することをおすすめします。
リスク管理表は将来起こりうる問題を記録する文書、課題管理表は発生済みの問題を記録する文書であり、目的が異なるためです(出典:フォーメーション「リスク登録簿と課題ログの違いとは?」)。プロジェクトの規模が小さく管理者が同一人物である場合に限り、リスクが顕在化した時点で課題管理表へ転記する運用で表を1つにまとめる例もありますが、記載欄を分けておくほうが後から状況を追いやすくなります。
Excel以外で管理する場合の選択肢
Excel以外で管理する場合は、更新履歴の可視化や通知機能を重視するかどうかで選択肢が変わります。
選択肢は大きく、複数人で同時編集できるスプレッドシート型、ステータス変更を関係者に自動通知できるチケット管理型、プロジェクト全体の進捗と課題を一元管理できるプロジェクト管理ツールの課題管理機能の3つに分けられます。プロジェクトの規模が大きく、更新の抜け漏れをシステム側で防ぎたい場合は後者2つが候補になりますが、まずはExcelやスプレッドシートで運用を安定させてから移行を検討しても遅くはありません。
出典・参考情報
- Asana「PMBOKとは?目的・知識体系・第8版の変更点を解説」(2026-09-18参照):PMBOKガイド第8版のリリース時期に関する参照情報
- Engineer Labo「PMBOKにおける課題管理とは?効果的な管理方法やポイントを徹底解説!」(2026-09-18参照):PMBOKにおける課題管理の位置づけに関する参照情報
- Promapedia「課題ログとは何か?プロジェクトの課題を監視する文書」(2026-09-18参照):課題ログの定義・記載項目に関する参照情報
- フォーメーション「リスク登録簿と課題ログの違いとは?プロジェクト管理で押さえておきたいポイント」(2026-09-18参照):リスク管理表と課題管理表の違いに関する参照情報
本記事の内容は2026年9月18日時点の情報に基づきます。PMBOKガイドは版によって記載や用語が変わることがあるため、実務での適用にあたっては最新版の内容もあわせてご確認ください。個別のプロジェクト運営については、必要に応じて専門家にご相談ください。
