課題管理表の英語表現とは?海外案件で使う用語を整理する

課題管理表の英語表現とは?海外案件で使う用語を整理する

課題管理表を英語で運用する場面は、海外拠点との協業やグローバルベンダーとの契約案件で日常的に発生します。本記事では、Issue・Action Item・Owner・Due Dateといった基本用語から、Open・In Progress・Closedなどのステータス表現、日本語版との併記で誤解を防ぐ工夫までを整理します。独立系コンサルタントがこの知識をグローバル案件でどう活かせるかも合わせて解説します。

課題管理表を英語で扱う場面

課題管理表を英語で扱うのは、海外拠点や外資系クライアントとの協業、グローバルベンダーとの契約案件が中心です。PMO・PM領域の独立コンサルタントにとって、参画先の体制次第で課題管理表そのものが最初から英語フォーマットで用意されているケースは珍しくありません。

海外拠点・外資系クライアントとのプロジェクト

海外拠点や外資系クライアントが関わるプロジェクトでは、課題管理表を含むプロジェクト管理ドキュメント一式を英語で運用するのが標準的な進め方になります。本社が海外にある企業や複数拠点を横断する体制では、日本語版を別途用意する余力がなく、英語版が唯一の管理台帳になっている現場も見られます。

日本企業のグローバル化に必要な英語運用力を調べた情報処理学会デジタルプラクティスの調査(崎本真理・斎藤彰宏、2019年発表)によると、日本法人は英語検定のスコアでは比較対象の中国法人を上回った一方、業務で高度な内容まで英語対応できると回答した社員の割合はスピーキングで19%にとどまりました。話し言葉の運用力に個人差が出やすい環境では、書式が固定された課題管理表が英語での意思疎通を支える実務的な土台になります。

グローバルベンダーとのやり取り

海外の開発ベンダーやオフショアチームとの協業でも、課題管理表は英語表記のチケット管理ツールに統合されるのが一般的です。多くのグローバルベンダーは英語ベースのチケット管理システムで課題を一元管理しており、日本側のPMO・PMは英語の項目名に沿って起票・更新する運用に合わせる必要があります。

独立行政法人情報処理推進機構(IPA)が実施する国家試験「プロジェクトマネージャ試験」(英語名称:Project Manager Examination)でも、将来見込まれるリスクへの対応やステークホルダーとの適切なコミュニケーションが対象者に求められる実務として明記されており、拠点や協力会社をまたいだ課題の可視化はPM実務の中核として位置づけられています。

海外拠点とオフショア開発チームの間で課題チケットが起票から完了まで進む流れを示すフロー図

課題管理表でよく使われる英語表現

課題管理表の基本項目は、Issue・Action Item・Owner・Due Dateの4つの英語表現で構成されるのが一般的です。まずはこの基本用語から押さえておくと、海外拠点向けの課題管理表を渡されてもすぐに読み替えられます。

Issue・Action Item・Owner・Due Dateなどの基本用語

課題管理表で頻出する基本項目とその使用場面を整理すると、以下のとおりです。

英語表現

日本語訳

使用場面

Issue

課題・問題事項

課題管理表の1行に記載する個別の問題・懸念事項を指す

Action Item

対応事項

課題に対して実施すべき具体的なタスクを指す

Owner

担当者

課題または対応事項の責任者を指す

Due Date / Target Date

期限・目標対応日

対応完了を見込む日付を指す。契約上の締切と区別する場合は「Hard Deadline」と併記することもある

Priority

優先度

High/Medium/Lowなどで課題の重要度を示す

Status

ステータス・進捗状況

課題の現在の対応状況を示す(詳細は次項で解説)

Raised Date

起票日

課題が最初に認識・登録された日付を指す

Impact

影響範囲

課題を放置した場合に生じる影響を記載する

Root Cause

根本原因

課題が発生した背景・原因を分析して記載する項目

Resolution

解決策・対応内容

実施した対応や解決までの経緯を記載する

これらの項目名はプロジェクトマネジメントの実務で広く使われている表現であり、社内独自の略語に置き換えるより、この標準語彙をそのまま使う方が海外メンバーとの認識合わせがしやすくなります。

ステータス(Open/In Progress/Closed等)の表現

課題管理表のステータス欄は、Open・In Progress・Closedなど英語の状態表現で統一するのが実務上の定石です。

英語表現

意味

日本語での対応表現

Open

課題が起票され、対応者による着手待ちの状態

未対応

In Progress

担当者が対応に着手している状態

対応中

On Hold / Pending

他部門の判断待ちなどで一時的に対応を保留している状態

保留

Resolved

対応が完了し、報告者による確認待ちの状態

対応済み(確認待ち)

Closed

報告者の確認を経て、正式に完了と扱われた状態

完了

Reopened

一度Closedにした課題が再発し、対応を再開した状態

再対応

課題管理・タスク管理ツールを提供するAtlassian社のサポートドキュメントでも、Open・In Progress・Doneを基本カテゴリとし、その下にClosed・Resolved・Reopenedといった具体的な状態を組み合わせて運用する例が案内されています。自社独自のステータス名を追加する場合も、この基本形を土台にすると海外メンバーとの認識合わせがしやすくなります。

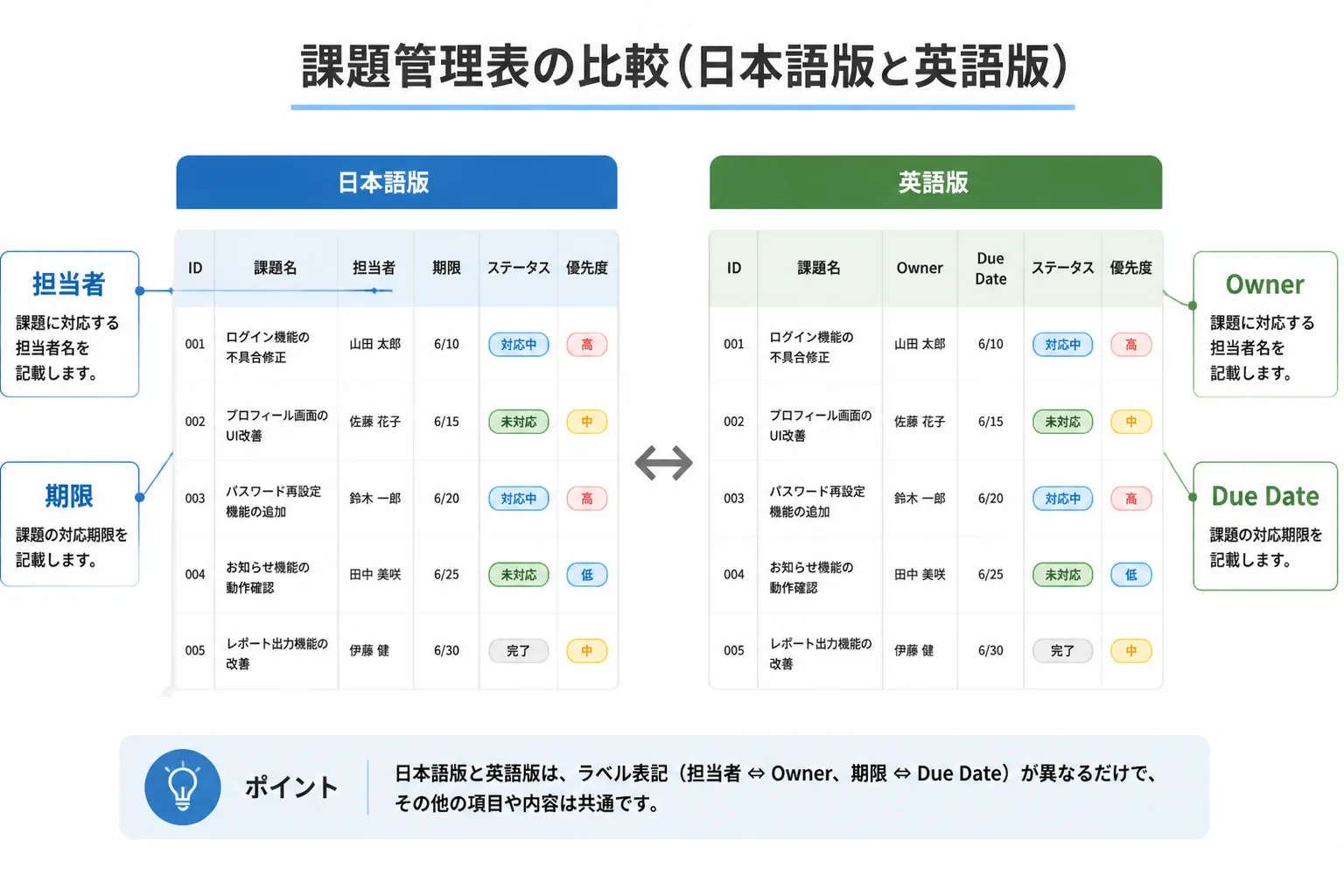

日本語版と英語版の課題管理表の項目名を左右に並べて比較する図

英語での運用時に注意すべきポイント

英語で課題管理表を運用する際は、日本語版との併記ルールと用語のニュアンス差を事前に決めておくことが、記載漏れや誤解を防ぐポイントです。

日本語版との併記・使い分け

日本語版と英語版を併記する場合は、共通のIssue IDで両者を紐づける運用が実務的です。海外拠点向けの英語版と、日本側の社内共有用の日本語版を別シートで管理する方法や、1つの表に日本語列と英語列を両方持たせて記載者が使う言語だけ変える方法があります。

課題管理表は、プロジェクトのスケジュールを管理するWBSと連動して運用されることが多く、課題管理とスケジュール管理の連動を意識した項目設計にしておくと、英語版に切り替えた際も対応期限のズレを把握しやすくなります。

ニュアンスの違いによる誤解を防ぐ工夫

Issueという語は日本語の「課題」より意味が広いため、対象を限定する一文を表の冒頭に添えると誤解を防げます。英語のissueは「問題」だけでなく単なる「論点・話題」を指すこともあるため、課題管理表としての用途を明示しておかないと、リスクや検討事項まで無秩序に混ざり込む可能性があります。

また、課題管理表(Issue Log)とリスク管理表(Risk Register)は英語では明確に別の文書として扱われるのが基本です。すでに顕在化した問題を扱うIssueと、将来発生し得る不確実性を扱うRiskを同じ表で混在させないことが、OwnerとDue Dateを正しく機能させるための前提になります。

独立コンサルタントとしての活かし方

課題管理表の英語運用に慣れていることは、独立コンサルタントが海外拠点案件やグローバルベンダーが絡む案件で早期に信頼を得るための実務スキルです。

グローバル案件での即戦力としての備え

独立系のPMO・PMコンサルタントが海外拠点案件やグローバルベンダーが絡む案件に参画する際、課題管理表を英語で即座に運用できることは、契約序盤の立ち上がりの速さとして評価されやすいポイントです。

知名度の面でクライアント側の説明コストが最も低い資格として、PMP(Project Management Professional)を保有していると、英語での課題管理運用力とあわせてスキルシート上の説明がしやすくなります。ただし単価を決める主な要因はあくまで実務経験(プロジェクト規模・担当フェーズ)であり、資格はその裏付けとして併記する位置づけになります。

PMOフリーランスの月額単価は80〜150万円が標準的なレンジとされ、マネジメント寄り・戦略/リード級になるほど130万円以上まで広がるとされています。海外拠点案件で英語での課題管理運用を実務経験として提示できれば、このレンジの上振れを交渉する材料の一つになり得ます。

海外拠点が関わる案件も含め、大手企業や上場企業、コンサルファームの案件は与信・購買規定の都合から個人との直接契約より、エージェントを挟んだ3者間契約が実務上の基本ルートです。英語での課題管理運用力を強みとして伝える場合も、まずは総合型・特化型のエージェント2〜3社に登録した上でその実務経験を伝えるのが現実的な進め方です。

独立系コンサルタントのデスクにノートパソコンと資格証書、資料が並ぶ様子

まとめ

要点の整理

課題管理表を英語で運用する要点は、基本用語・ステータス表現の統一と、日本語版との併記ルールの明確化です。

  • Issue・Action Item・Owner・Due Dateの4語を軸に項目を統一する
  • ステータスはOpen・In Progress・Closedなど業界で広く使われる表現に揃える
  • 日本語版と英語版は共通のIssue ID等で紐づけて運用する
  • 独立コンサルタントとしては、英語運用力を資格や実務経験とあわせて提示することが単価交渉の材料になる

見やすい課題管理表の作り方トピックへの導線

英語表記に対応させる前に、まず日本語版の課題管理表自体が見やすく整理されている必要があります。

書式そのものの整理については、わかりやすく見やすい課題管理表の作り方で項目設計や色分けの基本を解説しています。英語版を作る際も、まず日本語版のフォーマットを固めてから項目名を英訳する順序が実務的です。

出典・参考情報

  1. 情報処理学会デジタルプラクティス「日本企業のグローバル化に必要な組織英語力に関する調査および効果的な強化施策の検討と実践」(2026-09-17参照)
  2. 独立行政法人情報処理推進機構(IPA)「プロジェクトマネージャ試験」(2026-09-17参照)
  3. Atlassianサポート「What are work item statuses, priorities, and resolutions?」(2026-09-17参照)
  4. コンサルタントの歩み編集部(独立系PMO人材の資格・単価動向に関する社内調査データ、2026年9月時点)

本記事は2026年9月17日時点の情報に基づきます。制度や実務慣行は変動するため、最新情報は各公式情報源をご確認ください。

Powered by Proconnect
