業務効率化のフレームワーク|課題を見つけ改善案を選ぶ手順

業務効率化のフレームワーク|課題を見つけ改善案を選ぶ手順

業務効率化のフレームワークは、課題を見つける型と改善案を考える型を分けて使うと、迷わず進められます。業務フローの見える化や時間の棚卸しで課題を洗い出し、ECRSで改善案を出し、効果と負担で優先順位を付ける流れです。

この記事では、目的の整理から定着の確認までを5つの段階に分けて説明します。あわせて、自社だけで進めるか外部の専門家やツールを使うかを判断する目安も紹介します。管理部門の担当者にも、改善案件を支援するコンサルタントにも使える内容です。2026年10月時点の情報に基づいています。

業務効率化を考える前に

最初に決めるのは、何のために効率化するのかと、どうなれば成功とみなすかの2点です。この2点が曖昧なまま型だけを当てはめても、改善案の良し悪しを判断できません。

目的の整理

効率化の目的は、「残業を減らす」「処理の件数を増やす」「ミスを減らす」「担当者が変わっても回る状態にする」のように、1つの文で言える形にします。目的が複数あるときは、優先する順に並べておきます。

たとえば経費精算の業務なら、「月末の締め作業が特定の1人に集中している状態を解消する」と書けば、改善案の方向が決まります。目的が「何となく楽にしたい」だと、ツールを入れること自体が目的になりやすくなります。

効果の測り方

効果は、改善の前と後で比べられる数字で測ります。代表的なのは、1件あたりの作業時間、1か月の総作業時間、手戻りやミスの件数、依頼から完了までの日数の4つです。

改善を始める前に、現状の数字を一度測っておきます。細かい精度は求めず、担当者2〜3人に1週間記録してもらう程度で足ります。この数字がないと、改善後に「速くなった気がする」で終わってしまい、次の判断材料になりません。

課題発見に使える型

課題を見つける型は、業務フローの見える化と時間の棚卸しの2つが基本です。前者は「どこで止まっているか」を、後者は「どこに時間がかかっているか」を教えてくれます。

業務フローの見える化

業務フローの見える化は、業務の開始から完了までの工程を順に書き出し、誰がどの工程を担当し、どこで待ちが生じるかを図にする手法です。丁寧な図にする必要はなく、付箋やメモで工程を並べるだけでも十分に役立ちます。

次の手順で進めると、初めてでも形になります。

  1. 対象の業務を1つに絞る(入力:業務の名前と担当者/出力:対象範囲を書いた1行のメモ)
  2. 開始の合図と完了の状態を決める(入力:現場の担当者へのヒアリング/出力:「何が届いたら始まり、何ができたら終わりか」の定義)
  3. 工程を1つずつ書き出す(入力:実際の作業記録やメールのやり取り/出力:工程の一覧)
  4. 工程ごとに担当者と待ちを書き込む(入力:工程の一覧/出力:担当者と待ちの発生箇所が入った業務フロー)

書き方のひな型は、業務フローの作り方でも整理しています。図の描き方そのものは業務フロー図の書き方が参考になります。

時間の棚卸し

時間の棚卸しは、業務を工程や作業の種類に分け、それぞれにかかる時間を書き出す手法です。業務フローで見つけた工程に、時間という数字を足すイメージです。

架空の例として、月次の経費精算を担当者3人で処理している場面を考えます。作業を分けて時間を集計すると、次のような表になります。

作業

月あたりの時間(例)

気づきの例

紙の領収書の転記

12時間

同じ内容を申請書にも手入力している

不備の確認と差し戻し

8時間

同じ種類の不備が繰り返されている

上長の承認待ち

待ちが平均2日

金額に関わらず全件が同じ承認経路を通る

会計システムへの入力

10時間

転記した内容を別の画面で再入力している

数字は説明用の仮のものです。大切なのは、時間が大きい作業と、待ちが長い工程の両方を拾うことです。作業時間が少なくても、待ちが長ければ全体の所要日数を押し上げます。

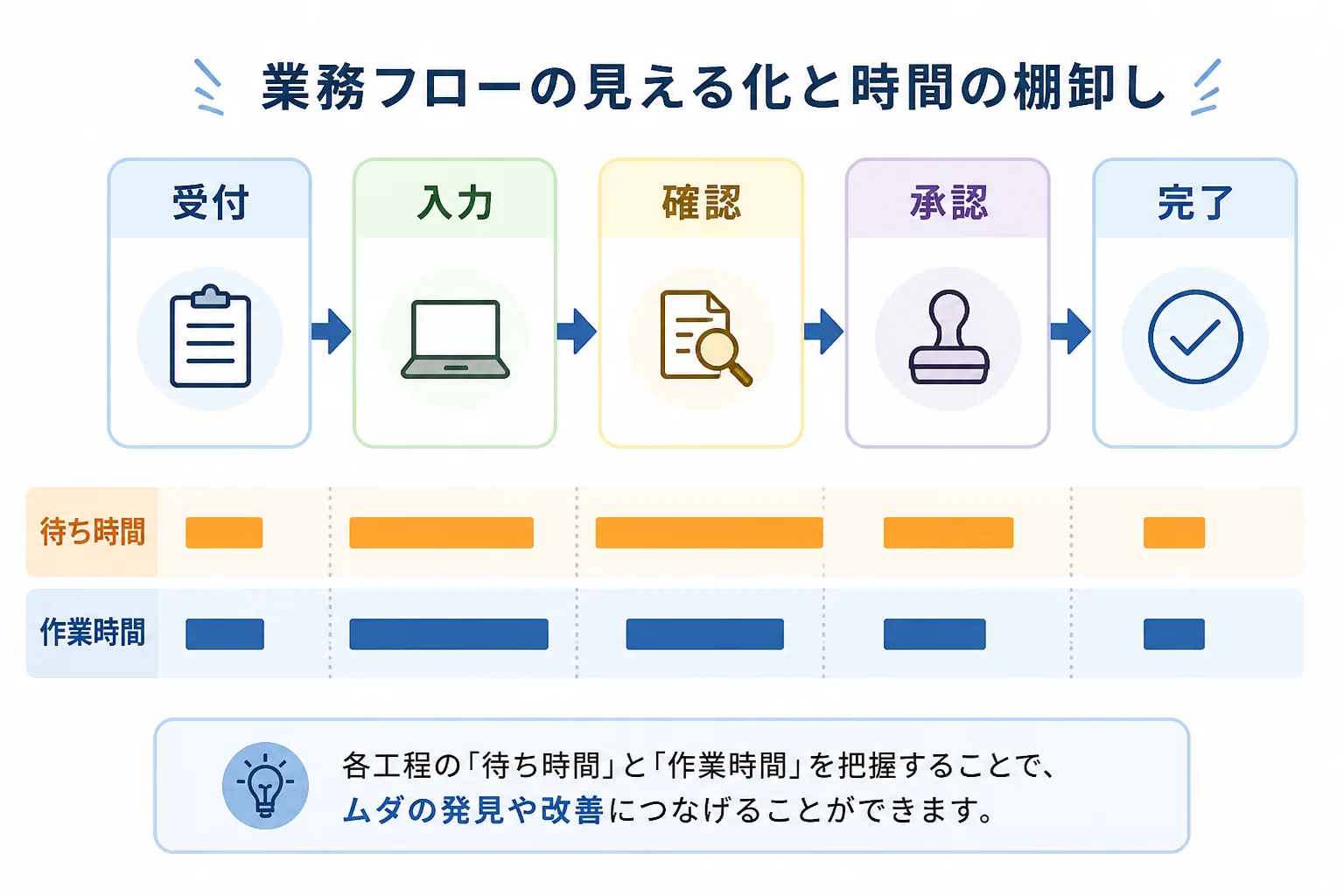

受付から完了までの5工程を矢印でつなぎ、各工程の作業時間と待ち時間を帯で示した業務フロー図

改善案を考える型

改善案を考える型は、まずECRSで業務そのものを見直し、そのうえで自動化を検討する順序が基本です。やめられる作業を残したまま自動化すると、不要な作業に費用をかけることになります。

排除・結合・交換・簡素化

ECRSは、排除(Eliminate)・結合(Combine)・交換(Rearrange)・簡素化(Simplify)の4つの視点で業務を見直す考え方です。もともとは製造現場の改善で使われてきた手法で、事務作業にもそのまま当てはめられます。Asanaの解説でも、排除から順に検討するとされています(Asana「ECRS(イクルス)とは」・2026-10-08参照)。

視点

問い

経費精算での例

排除

この作業をやめても困らないか

少額の経費まで全件を上長が承認している運用をやめる

結合

複数の作業を1つにまとめられないか

申請書への転記と会計システムへの入力を、1回の入力にまとめる

交換

順序や担当を入れ替えられないか

不備の確認を、提出後ではなく提出時の入力画面で行う

簡素化

もっと単純な方法にできないか

申請書の記入項目を、実際に使う項目に絞る

検討は排除から始めます。排除できればその作業にかかる時間はゼロになり、残りの3つの視点よりも効果が大きいためです。一方で、確認や承認のように、リスクを抑える役割を持つ作業を安易に外すと問題が起きます。排除の案は、その作業が何を防いでいたのかを確認してから採用します。

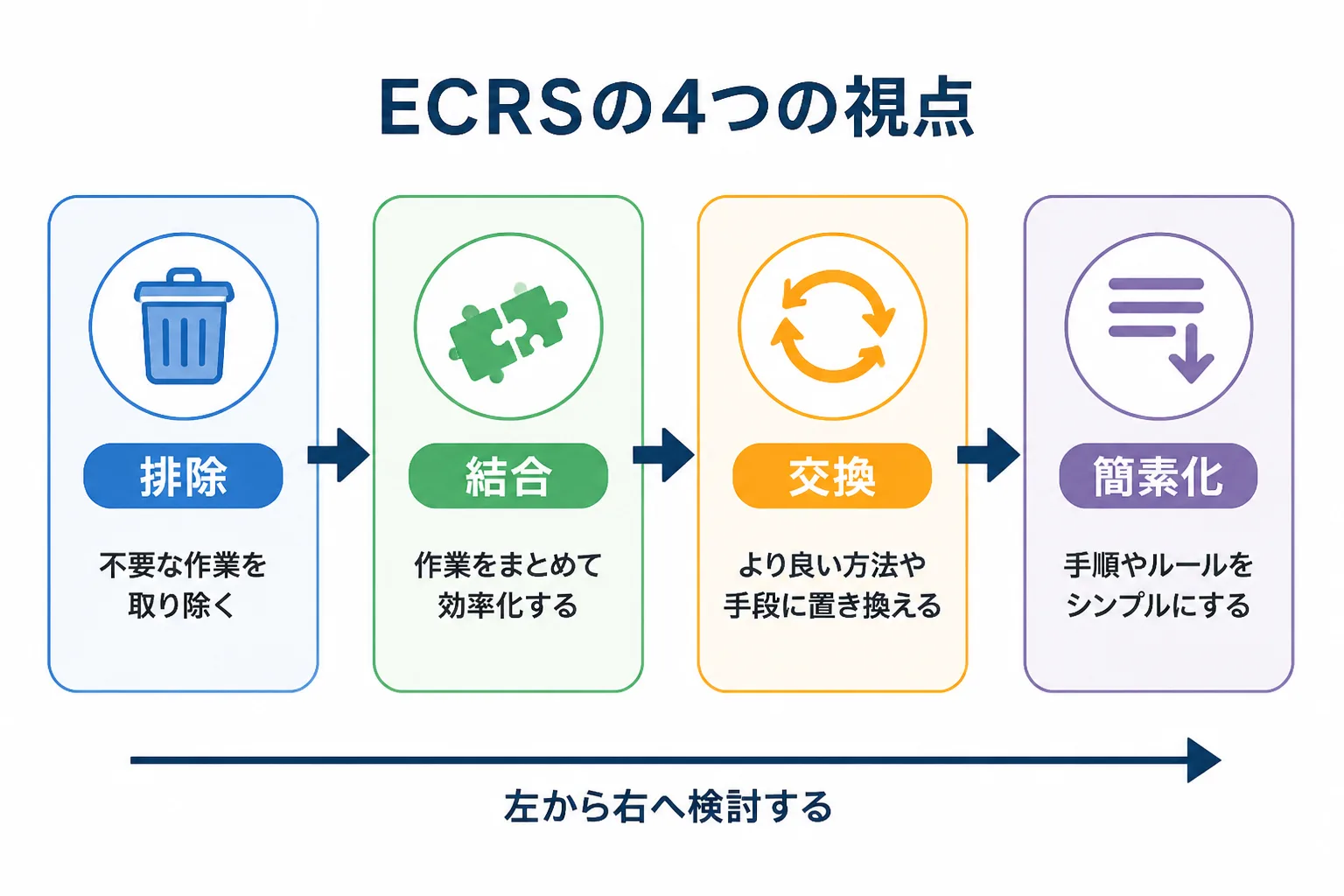

排除・結合・交換・簡素化の4つの視点を左から右へ順に検討することを示した図解

自動化の検討

自動化は、ECRSで業務を整理したあとに残った作業のうち、ルールが決まっていて繰り返しが多いものに対して検討します。入力の転記、定型メールの送信、帳票の作成などが典型です。

判断に迷ったときは、次の3点を確認します。

  • 手順が毎回ほぼ同じで、例外が少ないか
  • 月に何度も繰り返す作業か
  • 自動化した後の保守を担当できる人がいるか

3つとも当てはまるものから候補にします。向いている業務の見極め方は、RPA化できる業務の特徴でも扱っています。

改善案の優先付け

改善案は、効果の大きさと取り組む負担の2軸で並べて、効果が大きく負担が小さいものから着手します。案を全部同時に進めると現場が止まるため、順番を決めることが実行の前提になります。

効果と負担の整理

効果は、時間の棚卸しで出した数字をもとに、削減できそうな時間やミスの件数で見積もります。負担は、費用、準備にかかる日数、関係者の人数、現場の慣れの変化の大きさを合わせて、大・中・小の3段階で付けます。細かい数字を求めすぎず、案の間の相対的な差が分かれば十分です。

2軸で並べると、次の4つに分かれます。

  • 効果が大きく負担が小さい案は、すぐに着手する
  • 効果が大きく負担も大きい案は、計画を立てて取り組む
  • 効果が小さく負担も小さい案は、余裕があれば実施する
  • 効果が小さく負担が大きい案は、見送る

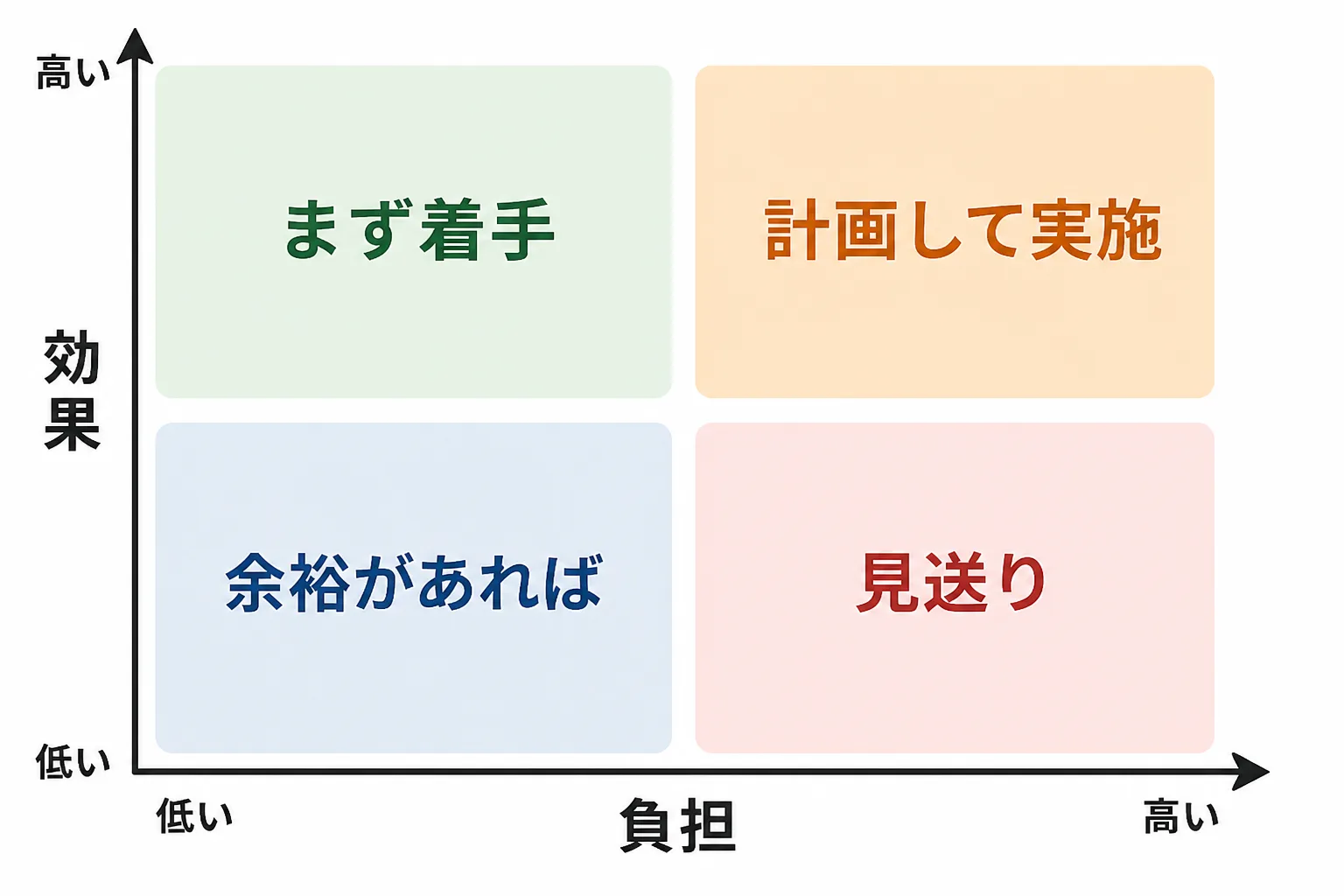

効果と負担の2軸で改善案を4つに分け、効果が高く負担が小さいものから着手する優先付けのマトリクス図

クイックウィン

クイックウィンとは、短期間で小さな成果が見える改善のことです。優先付けの結果、すぐに着手する枠に入った案がこれに当たります。申請書の項目を絞る、定型文を共有する、といった設定変更レベルの案が典型です。

最初にクイックウィンを実施する理由は、成果を早く見せることで、現場の協力を得やすくなるからです。大きな改革は関係者の負担が大きく、途中で反発が出がちです。小さな成功を先に作っておくと、次の案を進めるときの説得材料になります。

実行と定着

改善は、小さな範囲で試してから広げ、定着したかを数字で確かめるところまでが1セットです。決めた案を全社に一斉に展開すると、想定外の問題が一気に表面化します。

小さく試す

小さく試すとは、特定の部署や担当者、1か月分の業務に範囲を絞って新しいやり方を実施することです。試行の期間と、うまくいったと判断する基準を、始める前に決めておきます。

編集部が業務改善の現場でよく見かける落とし穴は、現場の担当者が試行に参加していないことです。改善案を作る側が現場を知らないと、「実際には例外が多くて使えない」という事態になります。試行には、日々その業務をしている担当者に必ず入ってもらい、使いにくい点を集めます。

定着の確認

定着の確認は、改善から1〜3か月後に、最初に決めた指標を再び測って行います。1件あたりの作業時間やミスの件数を、改善前の数字と並べて確認します。

数字が戻っていた場合は、古いやり方が残っていたり、新しい手順が共有されていなかったりすることが多いです。手順を1枚にまとめて共有し、新しく入った人にも伝わる状態にしておくと、元に戻りにくくなります。改善の基本的な進め方は、業務効率化の基本と進め方でも解説しています。

外部支援との組み合わせ

自社だけで進めにくい場面では、専門家やツールを組み合わせます。ただし、外部に任せるのは「課題の整理」や「手法の適用」であり、何を目的にするかを決める部分は社内に残します。

専門家の活用

専門家に依頼する場面は、業務の全体像を客観的に整理したいとき、社内に改善の経験者がいないとき、複数部署にまたがる改善を進めたいときです。社内の人間では言い出しにくい指摘を、第三者の立場でしてもらえる利点もあります。

フリーランスのコンサルタントに依頼する場合は、契約が準委任の形になることが一般的です。準委任は、成果物の完成を約束する契約ではなく、業務の遂行そのものを委ねる契約です。期間は3〜6か月程度のものが多いとされています。そのため、依頼の前に「期間内にどこまでを範囲とするか」「成果を何で確認するか」を決めておくと、行き違いを避けられます。契約の違いは、業務委託・準委任・請負の違いでまとめています。個別の契約内容は案件によって異なるため、判断に迷う場合は専門家へ相談してください。

依頼先を探すときの観点は、業務改善コンサルタントのエージェント比較も参考になります。

ツール導入の判断

ツールを入れるかどうかは、ECRSで整理したあとに、なお残る作業があるかで判断します。業務を整理する前にツールを選ぶと、不要な作業まで自動化してしまうことがあります。

導入を判断するときは、解決したい課題、現場の使いやすさ、運用の担当者、費用の4つを確認します。比較の軸は業務効率化ツールの選び方に詳しくまとめています。まず無料の試用や小さな範囲での導入から始め、効果を測ってから広げると、失敗のリスクを抑えられます。

出典・参考情報

  1. Asana「ECRS(イクルス)とは?業務改善の4原則とメリット、進め方を解説」(2026-10-08参照):ECRSの4つの視点と、排除から順に検討するという考え方

本記事の内容は2026年10月8日時点の情報に基づきます。契約や制度に関する個別の判断は、専門家へご相談ください。

Powered by Proconnect
PMO・DX・SAP系コンサルタント案件を無料で探してみる

スキルシートを登録するだけ。専任エージェントが最適な案件を無料でご提案します。

無料でコンサルタント案件を探す
コンサルタントの歩み 編集部

Work-Xが運営するフリーランスコンサルタント向け情報メディア。PMO・BPR・DX・SAP領域の実務情報を発信しています。 運営者情報はこちら。
