ガントチャートを使ったタスク管理の進め方

ガントチャートを使ったタスク管理の進め方

ガントチャートは、タスクごとの開始日・終了日と依存関係を1枚の図にまとめられるため、プロジェクト管理の基本ツールとして広く使われています。本記事では、タスク管理としてガントチャートを取り入れる際の設計ポイントと、複数案件を並行して担当するフリーランスコンサルタントならではの運用の工夫を、架空の記載例とあわせて解説します。

タスク管理にガントチャートを使うメリット

ガントチャートをタスク管理に使う最大のメリットは、タスクの順序と依存関係を1枚の図で見渡せ、遅延が生じたときの影響範囲をすぐに把握できる点です。

単純なチェックリストやToDoアプリでは、一つひとつのタスクの完了・未完了は管理できても、「どのタスクが終わらないと次に進めないか」という順序関係までは表現しにくい傾向があります。ガントチャートは横軸に日付、縦軸にタスクを並べる形式のため、タスクの開始日・終了日・担当者・進捗状況を同じ画面上で確認でき、プロジェクト全体の進行度合いを俯瞰しやすくなります。

ガントチャートという図表そのものの成り立ちや、似た図表との違いについて先に整理しておきたい場合は、基礎を確認すると本記事の内容がより理解しやすくなります。

タスクを表計算ソフトの一覧表だけで管理していると、「今週やること」は把握できても「今週のこの遅れが2週間後の納品にどう響くか」までは見えにくくなりがちです。ガントチャートであれば、帯の長さと位置関係から先々の日程への影響を目で追えるため、クライアントへの進捗報告の場でも、口頭の説明だけに頼らずに状況を共有しやすくなります。

タスク間の依存関係の可視化

タスク間の依存関係を可視化する最大の利点は、あるタスクの遅れが他のどのタスクに波及するかを、線を1本たどるだけで判断できることです。

依存関係には大きく分けて、前のタスクが完了しないと次のタスクを開始できない「終了→開始」の関係と、同じ期間に並行して進められる関係があります。この2種類を区別せずにすべてのタスクを直列で並べてしまうと、実際には並行できる作業まで待ち行列になり、全体の期間が不必要に長くなってしまいます。プロジェクトマネジメントの分野では、開始から完了までの経路のうち最も時間のかかる一連のタスクの連なりを「クリティカルパス」と呼び、この経路上のタスクが1日遅れると、プロジェクト全体の完了日もそのまま1日後ろにずれる点に注意が必要とされています。

架空のプロジェクトを想定した、依存関係を含むガントチャートの記載例は以下のとおりです。

タスク名

担当

開始日

終了日

依存タスク

進捗率

要件整理

A氏

7/1

7/5

なし

100%

資料設計

A氏

7/8

7/12

要件整理

60%

クライアントレビュー

B氏

7/12

7/15

資料設計

0%

修正反映

A氏

7/16

7/18

クライアントレビュー

0%

この例では「資料設計」が「要件整理」の完了を前提とする依存タスクにあたるため、要件整理が遅れれば資料設計の開始日も後ろ倒しになります。ガントチャートを作成できるツールの多くは、こうした依存関係をあらかじめ設定しておくと、上流タスクの遅延が下流タスクの日程にどう影響するかを自動的に再計算してくれる機能を備えています。

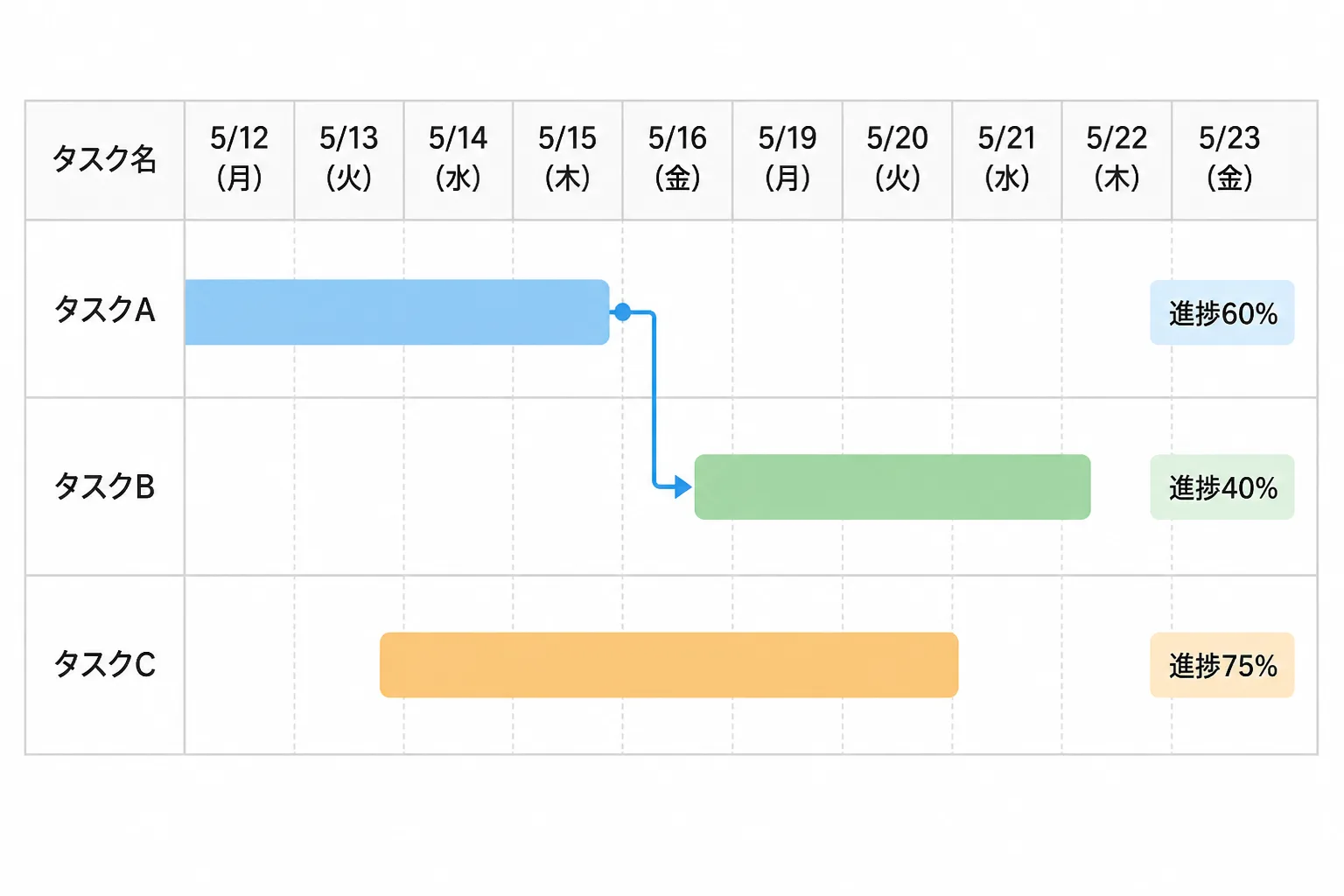

タスクAからタスクBへの依存関係を矢印で示し、タスクCが並行して進むガントチャート風の図解

タスク管理として運用する際の設計ポイント

タスク管理としてガントチャートを運用する際の設計ポイントは、タスクの粒度をそろえることと、進捗更新のルールをあらかじめ決めておくことの2点に集約されます。

国内の情報処理技術者試験のひとつであるプロジェクトマネージャ試験でも、プロジェクト計画を作成し目標とライフサイクルを設定することがプロジェクトマネジメント業務の中核として位置づけられています(IPA プロジェクトマネージャ試験・対象者像/業務と役割、2026年9月参照)。ガントチャートも、表を作って終わりにするのではなく、運用のルールまで含めて設計しておくことで、実務で使い続けられる状態を保ちやすくなります。

粒度の決め方

タスクの粒度は、1つのタスクが1〜3営業日程度で完了する単位にそろえておくと、進捗の遅れに早く気づけるようになります。

粒度を数時間単位まで細かく刻みすぎると、更新の手間がかさみ、ガントチャートを最新の状態に保つこと自体が新たなタスクになってしまいます。反対に、1つのタスクが2週間・3週間という単位のままだと、進捗率が「50%」と表示されていても実際にどこまで作業が進んでいるのかが分からず、遅延の兆候を早期につかむことが難しくなります。担当者が変わる境目や、クライアントへの提出物ができあがるタイミングを1つのタスクの区切りにすると、粒度がそろいやすくなります。

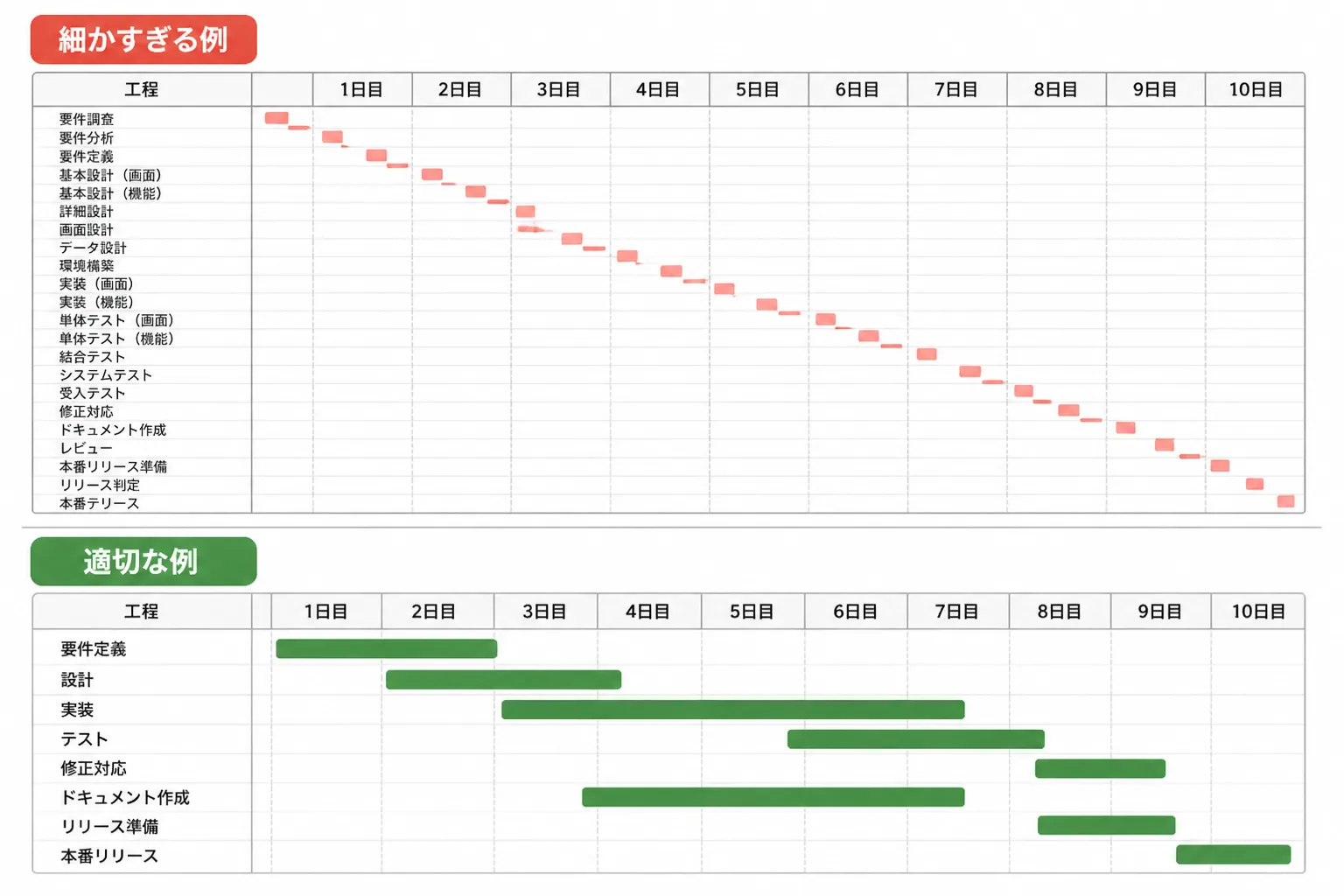

タスクの粒度が細かすぎる例と、3〜5日単位でまとめた適切な例を上下に比較した図

進捗更新のルール化

進捗更新のルール化とは、いつ・誰が・どの基準で進捗率を書き換えるかを、あらかじめ決めておくことです。

例えば「毎週金曜日の夕方までに、その週に着手・完了したタスクの進捗率を担当者本人が更新する」というように更新のタイミングを固定し、あわせて進捗率の基準を言葉で決めておくと、担当者によって進捗の付け方がぶれることを防げます。架空の案件を想定した基準の記載例は以下のとおりです。

ステータス

意味

進捗率の目安

未着手

タスクにまだ手をつけていない状態

0%

作業中

資料作成・分析などを進めている状態

30〜60%

レビュー待ち

初稿を提出し、クライアントや上長の確認待ちの状態

80%

完了

指摘対応も終わり、先方の確認まで済んだ状態

100%

更新のタイミングと基準を決めずに運用を始めると、ガントチャートが作成した時点のまま更新されなくなり、次第に実態と合わない飾り物になってしまう点に注意が必要です。「レビュー待ち」を独立したステータスとして置いておくと、担当者側の作業は止まっていても案件全体としては停滞していないことが一目で分かり、遅延の原因を担当者の作業遅れと先方の確認待ちとで切り分けやすくなります。

複数人・複数案件でのタスク管理の工夫

複数人・複数案件でタスク管理をする場合の工夫は、担当者ごと・案件ごとにガントチャートを分けたうえで、稼働の重なりを定期的に俯瞰する時間を設けることです。

コンサルタントの歩み編集部が独自に行った取材・調査によると、複数のクライアント案件を並行して担当するフリーランスコンサルタントの多くは、案件ごとに個別のガントチャートを作りながらも、週の頭に自分が抱える全案件のタスクを1枚に並べ直す「棚卸し」の時間を設けているという実務上の工夫が見られました。案件ごとの表を個別に眺めているだけでは、複数の締切が同じ週に集中していることに気づきにくいためです。

フリーランスコンサルタントの年収試算では、年間のアベイラブル(案件の入っていない)期間を2カ月程度、稼働率にして約83%を前提に置く考え方が一般的とされています(consul.global調べ)。稼働20〜50%程度の低稼働案件であれば、複数の案件を同時に進行させる余地があるとされており、ガントチャート上でも案件ごとの想定稼働率をあわせて書き添えておくと、新しい案件を受けられるかどうかの判断がしやすくなります。

実務上の工夫としては、案件ごとにタスクの色やラベルを分けて1枚の表に並べる、締切が近い週だけを切り出して俯瞰表示で確認する、案件間の移動や連絡調整に使う時間をあらかじめバッファとして1〜2時間分ブロックしておく、といった方法が挙げられます。特にバッファを確保しておく工夫は、想定外の差し戻しや急な打ち合わせが入った際に、他の案件のタスクにしわ寄せがいくことを防ぐ効果が期待できます。案件を掛け持ちする際は、新規案件を受ける前の時点で既存案件の稼働率と締切をあわせて確認し、無理のない範囲かどうかを判断する習慣をつけておくと安心です。

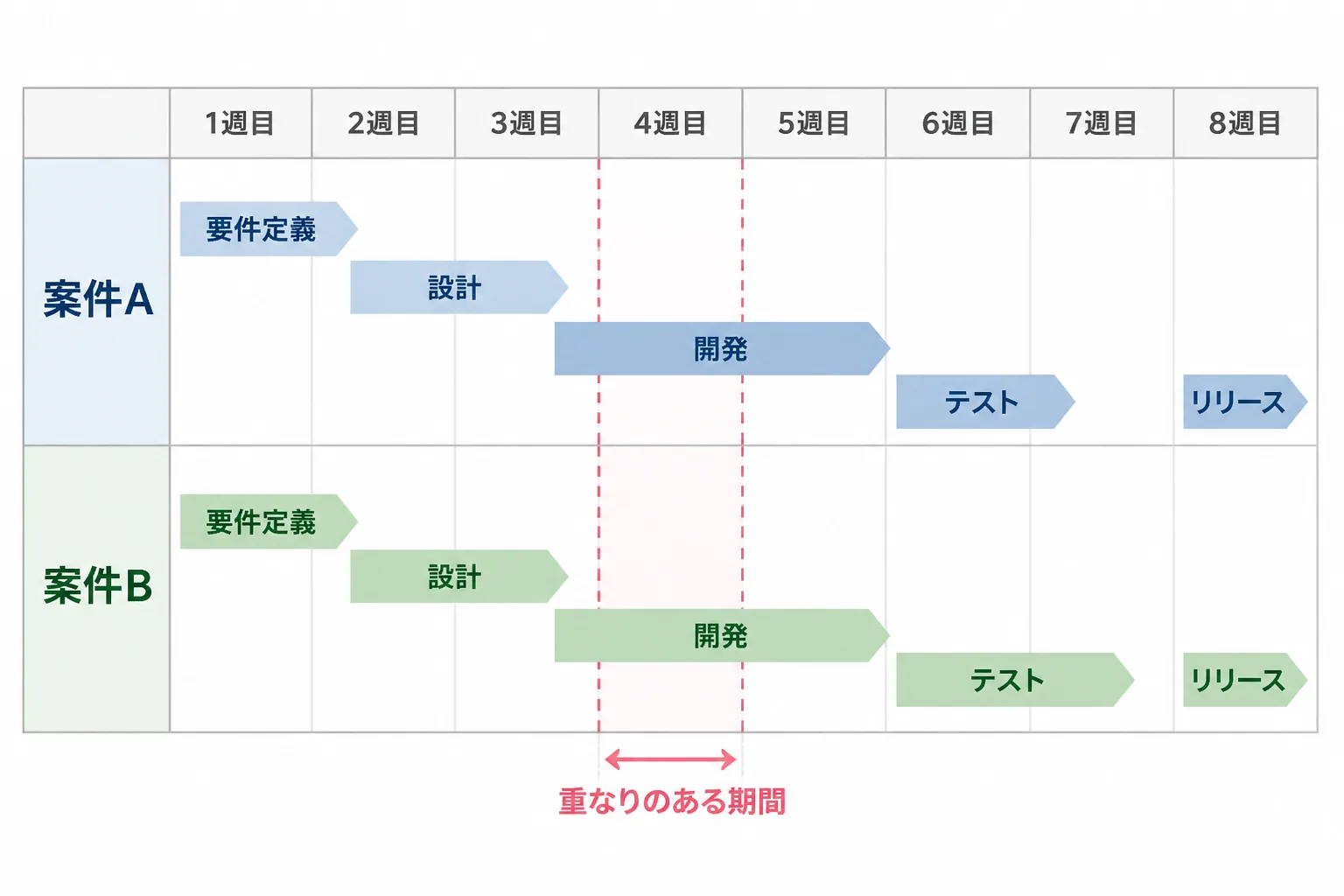

1人のコンサルタントが担当する2つの案件のタスクを上下に並べ、稼働が重なる週を線で示した図

まとめ

ガントチャートを使ったタスク管理は、タスクの順序と依存関係を1枚の図で見渡せる点に価値があり、粒度をそろえて進捗更新のルールを決めておくことで、実務で使い続けられる状態を保てます。複数案件を並行するフリーランスコンサルタントにとっては、案件ごとの表を俯瞰し、稼働の重なりを定期的に確認する工夫が欠かせません。まずは1つの案件でタスクの粒度と更新ルールを固め、そのうえで複数案件の俯瞰に広げていくと、無理なく運用に乗せやすくなります。

出典・参考情報

  1. IPA(独立行政法人情報処理推進機構)プロジェクトマネージャ試験(2026-09-12参照)
  2. consul.global フリーランスコンサルタントの年収・稼働に関する記事(2026-09-12参照)

本記事は2026年9月時点の情報に基づいています。

Powered by Proconnect
PMO・DX・SAP系コンサルタント案件を無料で探してみる

スキルシートを登録するだけ。専任エージェントが最適な案件を無料でご提案します。

無料でコンサルタント案件を探す
コンサルタントの歩み 編集部

Work-Xが運営するフリーランスコンサルタント向け情報メディア。PMO・BPR・DX・SAP領域の実務情報を発信しています。 運営者情報はこちら。
